Двухэтажный дом из газобетона по проекту RUOTA

Площадь:
172 м2
Спален:
5
Этажность:
2 этажа
Санузлов:
3
Стоимость дома
от 10 725 000 ₽
Что входит в стоимость?
Цена указана за «коробку» дома в тёплом контуре.
Итоговую стоимость уточняйте у менеджеров.

Варианты оплаты

Ипотека

Маткапитал

Кредит

Основные характеристики

Площадь террас и балконов
20 м2
Материал
Газобетон
Мансарда
Нет
Цоколь
Нет
Детали
Балкон Камин Панорамные окна Терраса Второй свет Гараж/НавесТеррасаБалконМансарда/Чердак

Вывод характеристик из сметы

Характеристики объекта

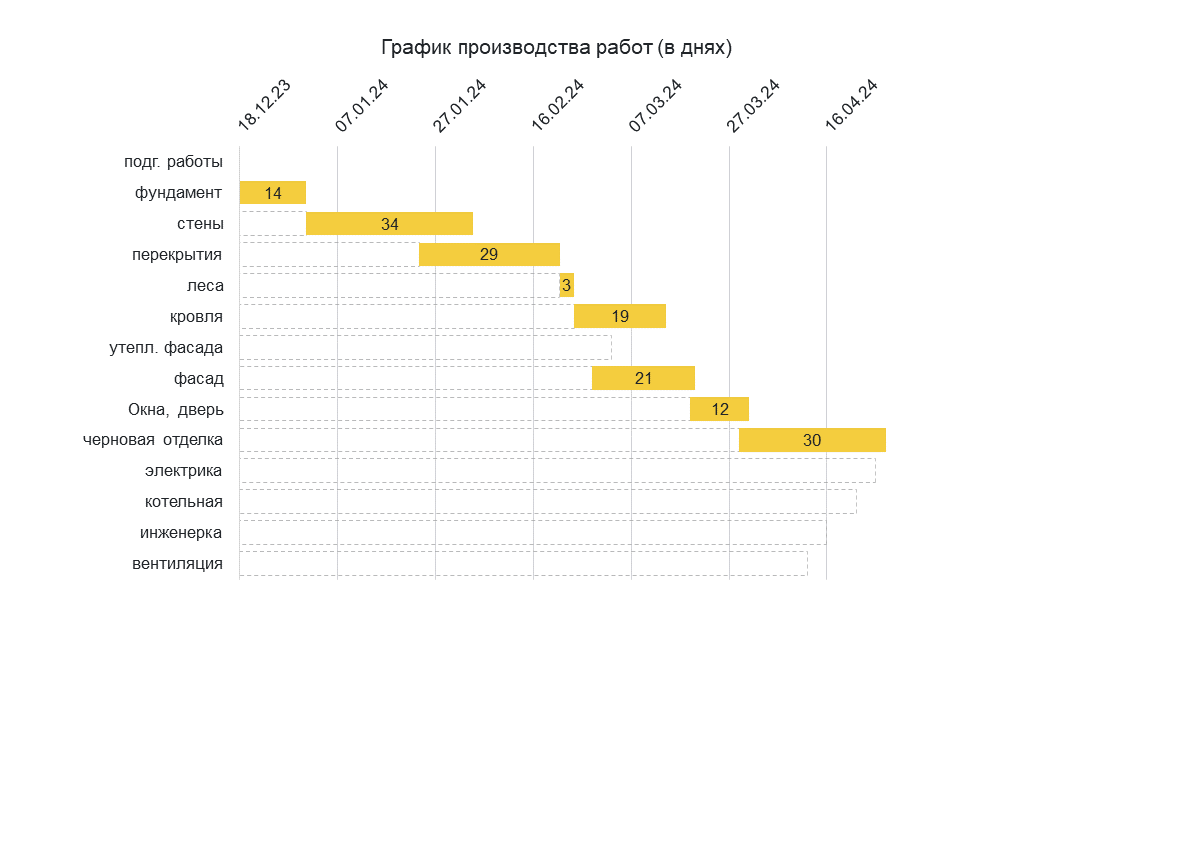

Цены и сроки
Отопление
Площадь дома 172 м2
Этажность Двухэтажный дом
Терраса Открытая терраса
Площадь террасы 20 м2
Вид топлива Природный магистральный газ
Конструкция стен дома
Длина дома 14.5 м
Ширина дома 9.3 м
Материал Газобетон
Площадь застройки дома 139.3 м2
Высота дома 7.8 м
Отделка фасада Фасадные панели 0
Площадь фасада 365.6 м2
Остекление VEKA SOFT LINE 70 мм двухкамерный
Площадь остекления 52.0 м2
Кровля и утепление холодного чердака
Площадь кровли 172.1 м2
Тип стропильной системы крыши Односкатная
Толщина теплоизоляции 250 мм
Фундамент Плита без ростверка
Классификация энергоэффективности дома
Затраты на отопление в самый холодный месяц 5 451 руб.
Норматив электропотребления на освещение и эл.приборы 45 кВт ч/чел в месяц
Стоимость эл-ва 4.3 руб/кВт
Топливо Природный магистральный газ
Теплота на нагрев по хол. пятидневке 15.2 кВт
Средние тепловые потери за сезон 7.7 кВт
Теплота на нагрев ГВС 0.930 кВт
Затраты на отопление зимой 4 199 руб./месяц
КПД котла 92%
Теплотворность топлива с учётом КПД 7 397 ккал/м³
Среднемесячный расход топлива 420.9 м³
Стоимость топлива 7 руб./м³
Среднемесячные затраты на отопление 2 946 руб./месяц
Затраты на освещение и эл. приборы 774 руб./месяц
Нагрузки и воздействия
Расчётная снеговая нагрузка на 1 м² 144 кг/м²
Снеговая нагрузка на кровлю 24 779 кг
Свободная нагрузка 150 кг/м²
Жилая площадь дома 172 м²
Свободная нагрузка на дом 25 800 кг
Итоговая нагрузка от дома 440 579 кг
Площадь опоры фундамента 1 392 966 см²

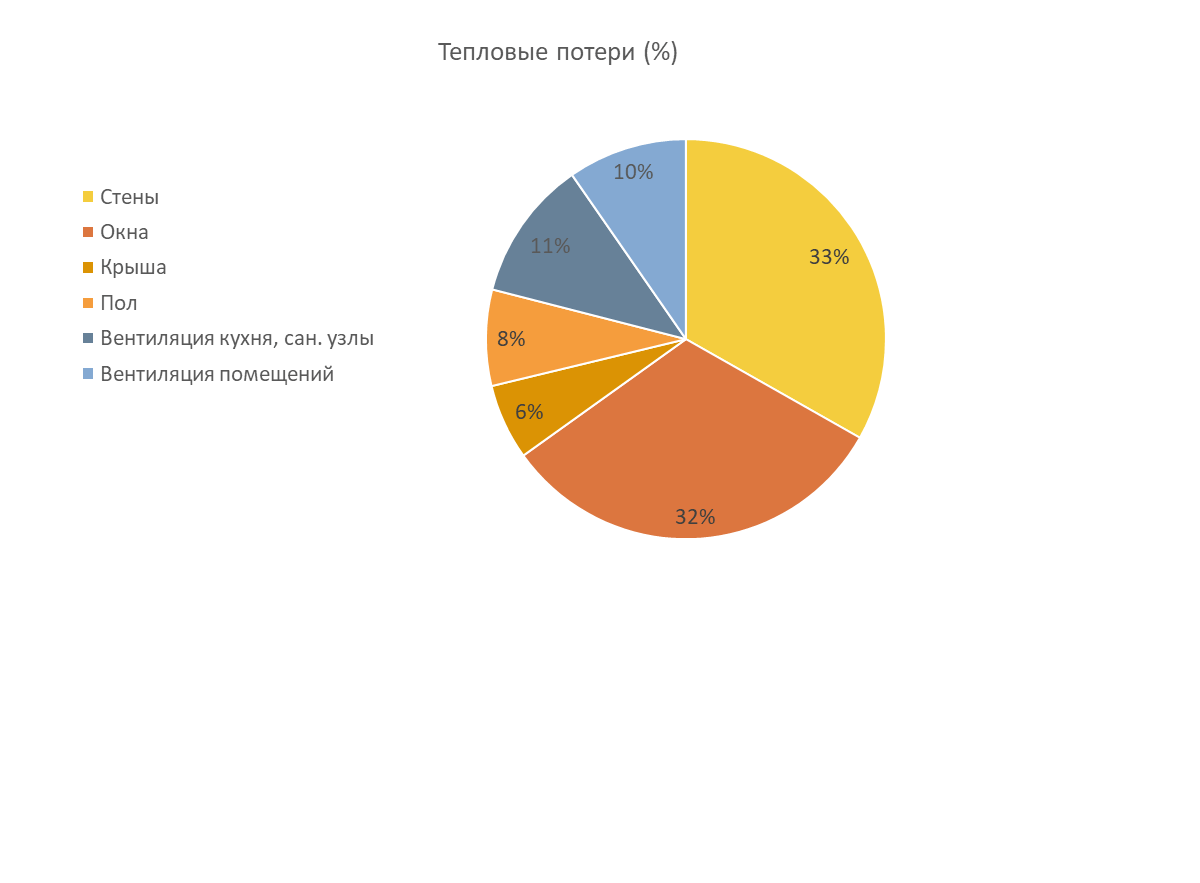

Тепловые потери (%)

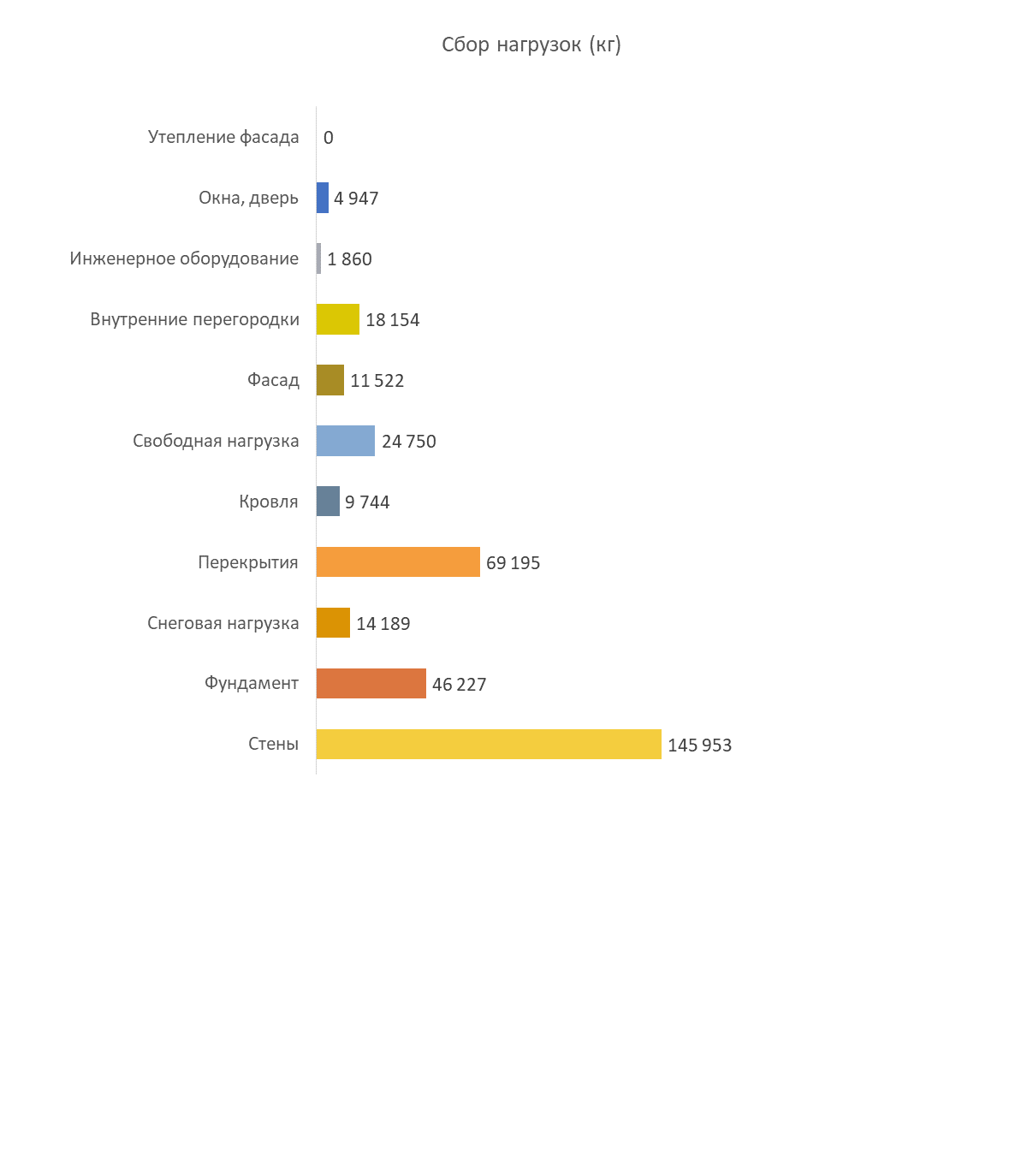

Сбор нагрузок (кг)

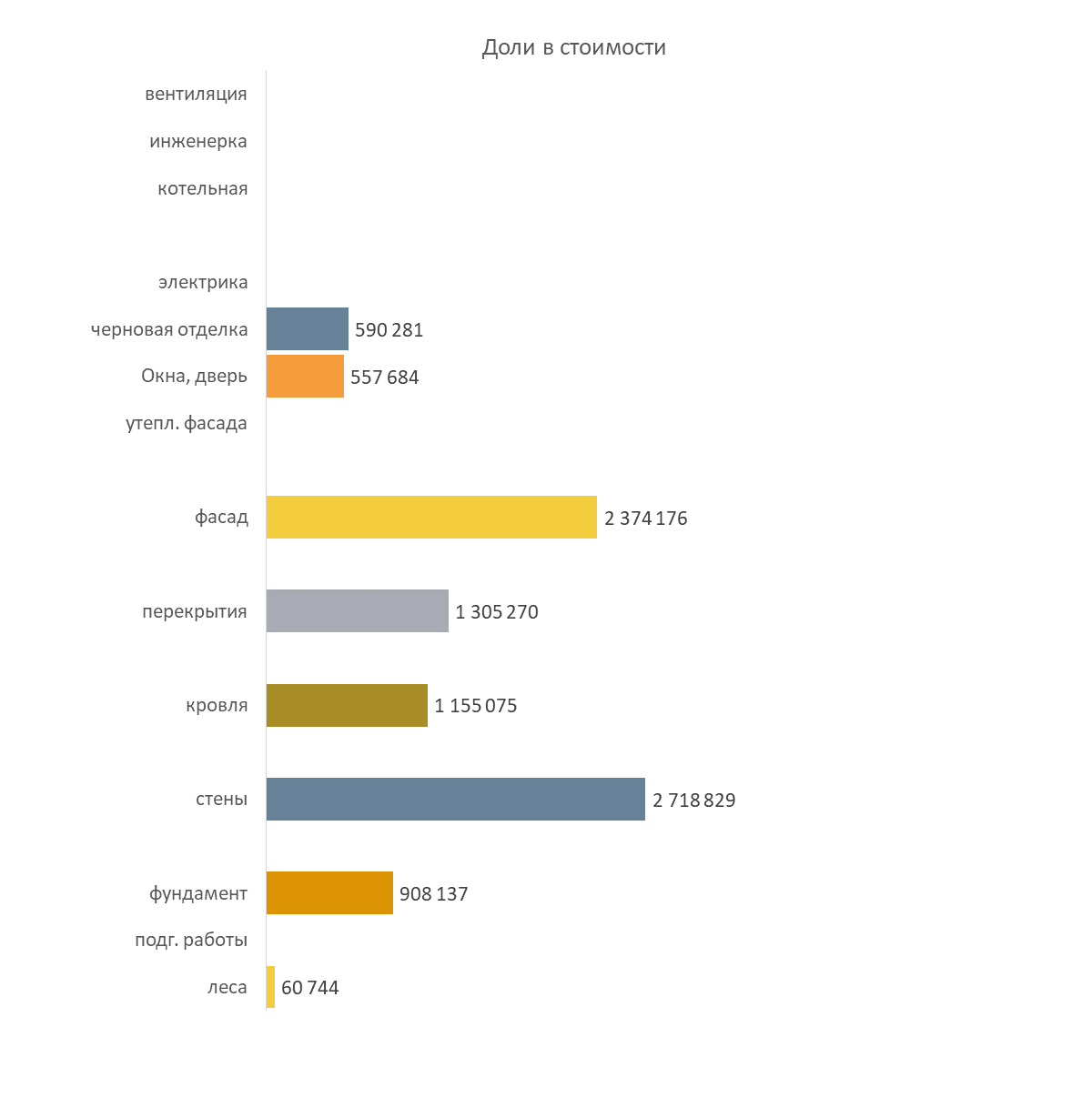

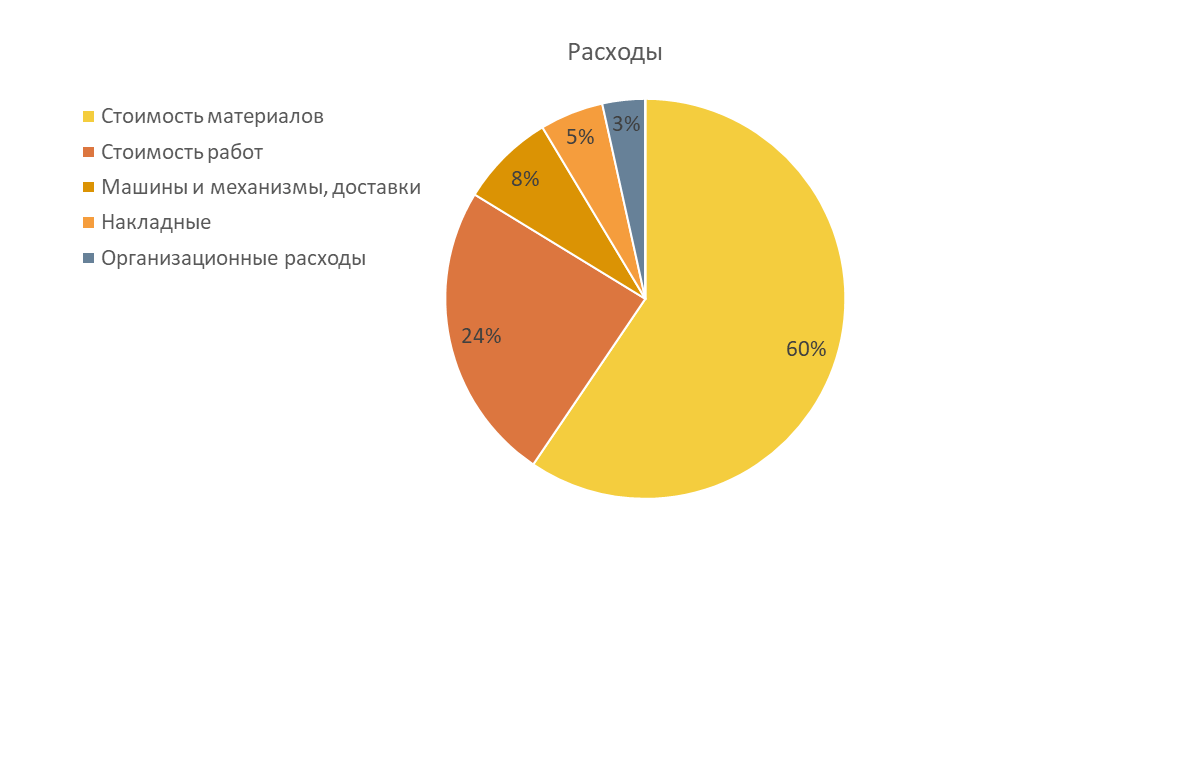

Стоимость строительства дома 172 м2

Вариант 1
Коробка дома 7 649 284 руб.
Подготовительные+проект 0 руб.
Фундамент 1 346 717 руб.
Стены 3 259 957 руб.
Перекрытия 1 275 791 руб.
Стропильная система, кровля 1 766 819 руб.
Стоимость за 1 м² 39 840 руб.
Вариант 2
Тёплый контур 9 596 540 руб.
Подготовительные+проект 0 руб.
Фундамент 1 346 717 руб.
Стены 3 259 957 руб.
Перекрытия 1 275 791 руб.
Стропильная система 1 766 819 руб.
Отделка фасада, леса 1 073 624 руб.
Окна 613 753 руб.
Лестница, дверь 259 879 руб.
Стоимость за 1 м² 49 982 руб.
Вариант 3
Дом с предчистовой отделкой 12 151 128 руб.
Подготовительные+проект 0 руб.
Фундамент 1 346 717 руб.
Стены 3 259 957 руб.
Перекрытия 1 275 791 руб.
Стропильная система, кровля 1 766 819 руб.
Отделка фасада, леса 1 073 624 руб.
Окна 613 753 руб.
Черновые отделочные работы 813 778 руб.
Котельная, отопление, ГВС, ХВС 757 407 руб.
Вентиляция 469 904 руб.
Электрика 513 500 руб.
Лестница, дверь 259 879 руб.
Стоимость за 1 м² 63 287 руб.
