Двухэтажный дом из кирпича по проекту Alto
Посмотреть дом в других материалах:
Из брусаИз газобетонаПроекты домов из монолита под ключКаркасные
Итоговую стоимость уточняйте у менеджеров.
Варианты оплаты
Ипотека
Маткапитал
Кредит
Основные характеристики
Вывод характеристик из сметы
| Площадь дома | 290 м2 |
| Этажность | Двухэтажный дом |
| Терраса | Открытая терраса |
| Площадь террасы | 29 м2 |
| Вид топлива | Природный магистральный газ |
| Конструкция стен дома | |
| Длина дома | 19.2 м |
| Ширина дома | 12.2 м |
| Материал | POROTHERM |
| Площадь застройки дома | 241.1 м2 |
| Высота дома | 7.4 м |
| Отделка фасада | Облицовочный кирпич 0 |
| Площадь фасада | 212.3 м2 |
| Остекление | VEKA SOFT LINE 70 мм двухкамерный |
| Площадь остекления | 94.4 м2 |
| Кровля и утепление холодного чердака | |
| Площадь кровли | 233.2 м2 |
| Тип стропильной системы крыши | Плоская кровля Неэксплуатируемая |
| Толщина теплоизоляции | 200 мм |
| Фундамент | Плита с ростверком |
| Классификация энергоэффективности дома | |
| Затраты на отопление в самый холодный месяц | 7 035 руб. |
| Норматив электропотребления на освещение и эл.приборы | 45 кВт ч/чел в месяц |
| Стоимость эл-ва | 4.3 руб/кВт |
| Топливо | Природный магистральный газ |

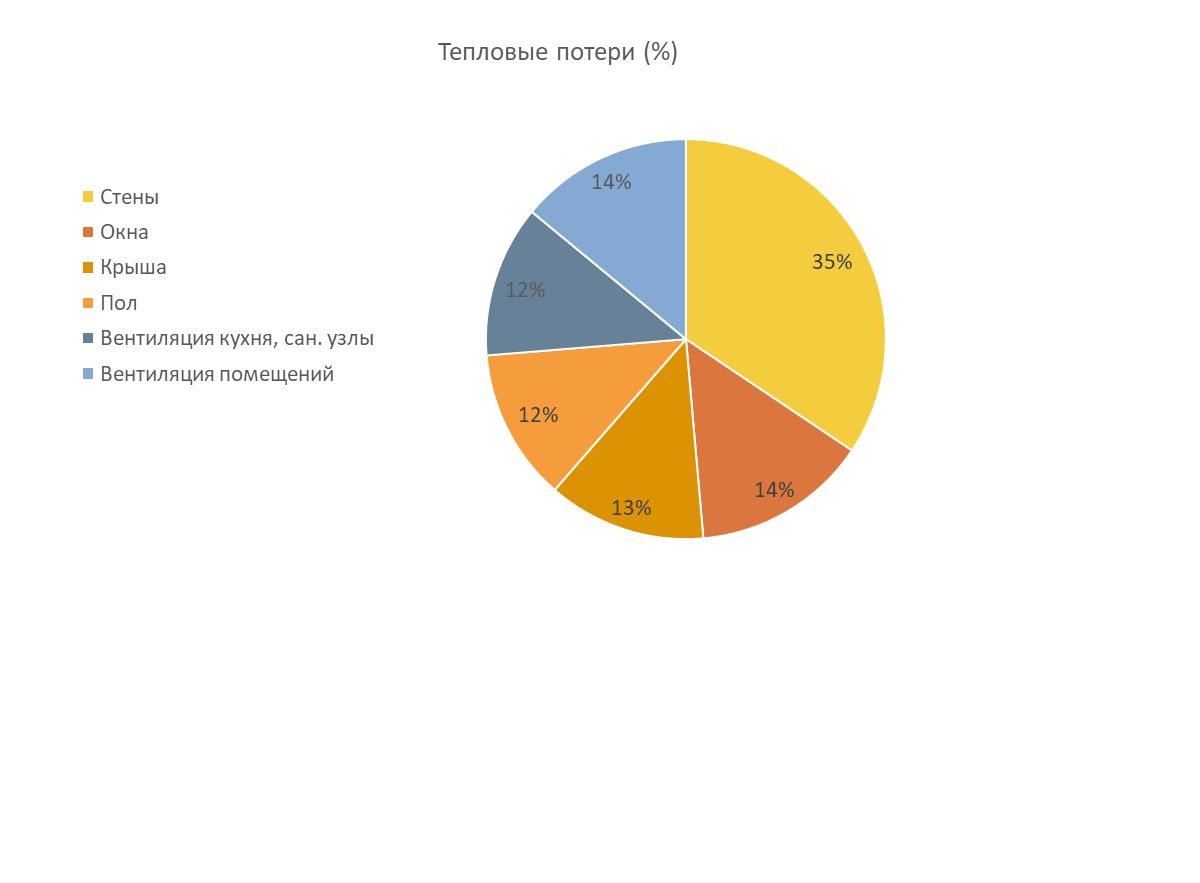

| Теплота на нагрев по хол. пятидневке | 20.1 кВт |
| Средние тепловые потери за сезон | 10.2 кВт |
| Теплота на нагрев ГВС | 0.930 кВт |
| Затраты на отопление зимой | 5 419 руб./месяц |
| КПД котла | 92% |
| Теплотворность топлива с учётом КПД | 7 397 ккал/м³ |
| Среднемесячный расход топлива | 543.3 м³ |
| Стоимость топлива | 7 руб./м³ |
| Среднемесячные затраты на отопление | 3 803 руб./месяц |
| Затраты на освещение и эл. приборы | 774 руб./месяц |

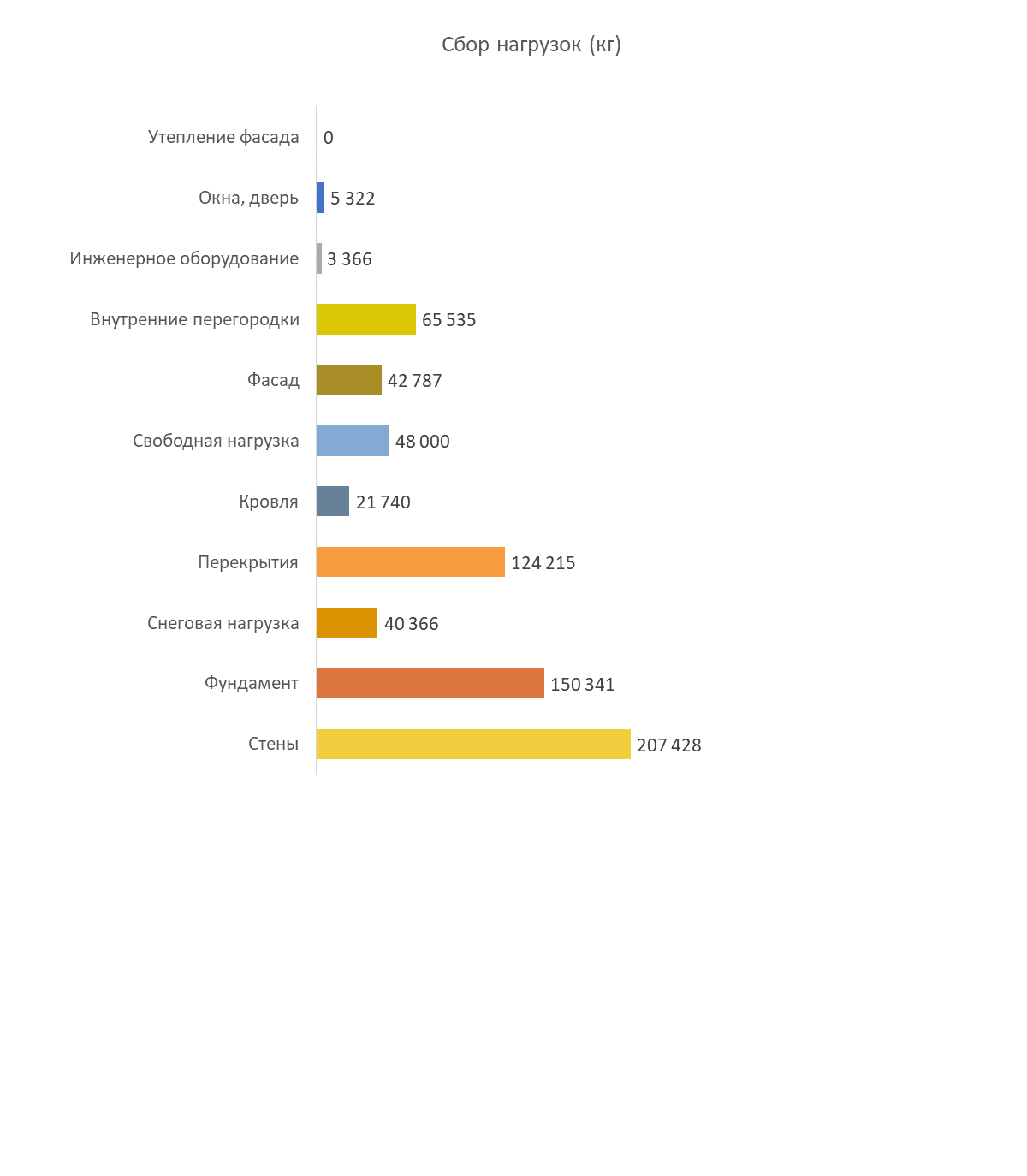

| Нагрузки и воздействия | |
| Расчётная снеговая нагрузка на 1 м² | 180 кг/м² |
| Снеговая нагрузка на кровлю | 41 984 кг |
| Свободная нагрузка | 150 кг/м² |
| Жилая площадь дома | 290 м² |
| Свободная нагрузка на дом | 43 500 кг |
| Итоговая нагрузка от дома | 645 702 кг |
| Площадь опоры фундамента | 2 410 854 см² |

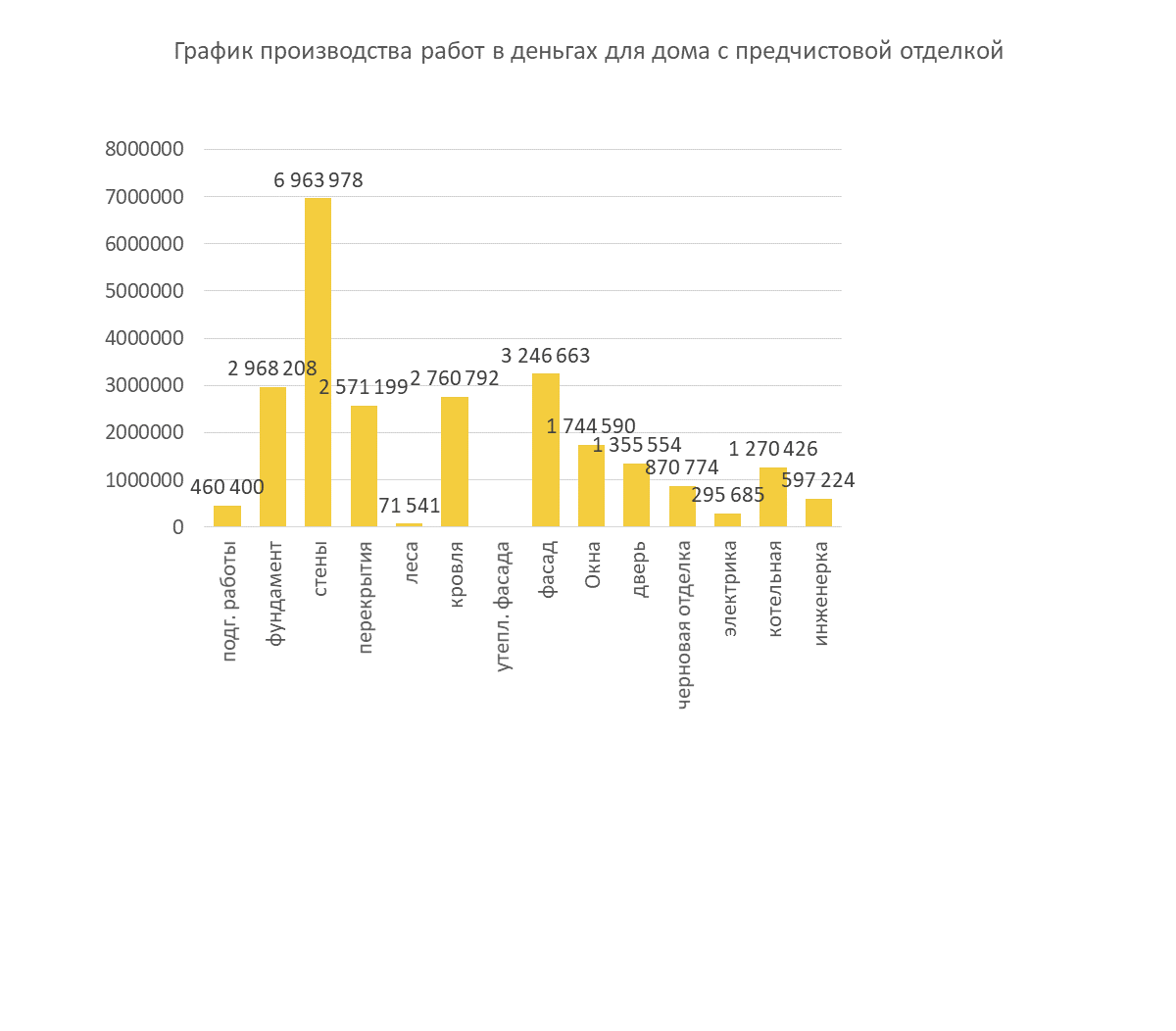

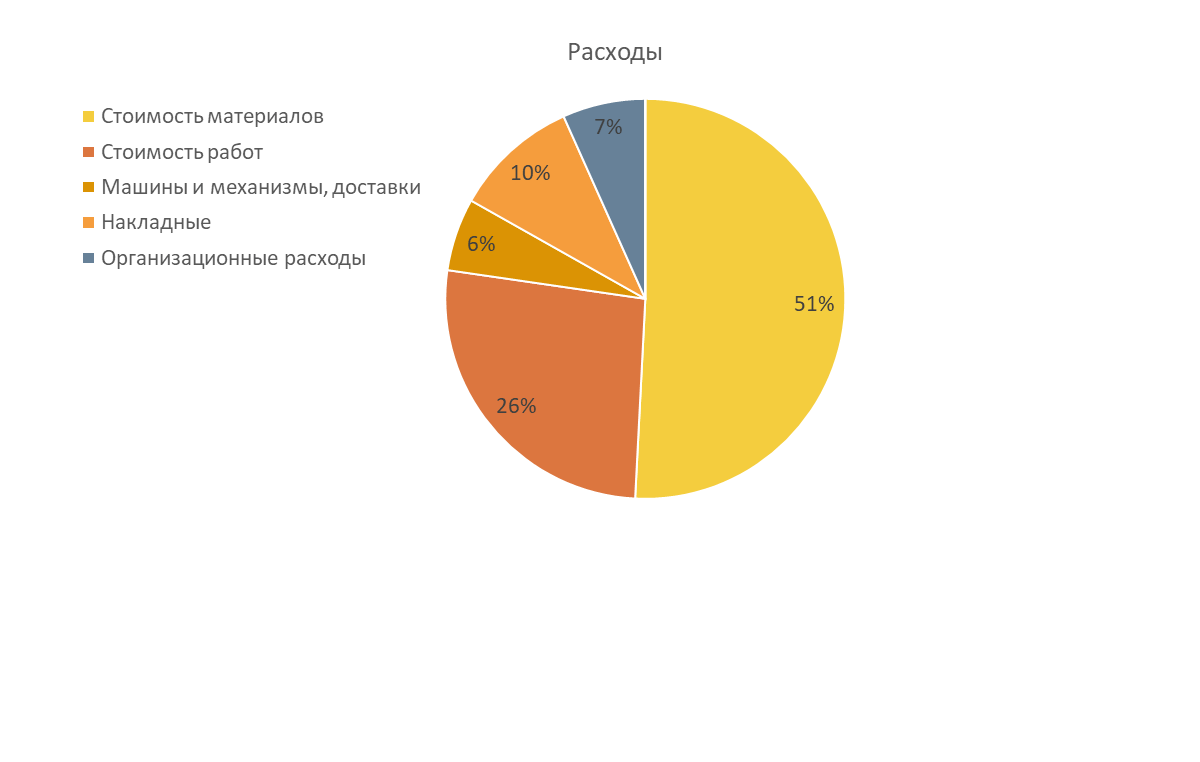

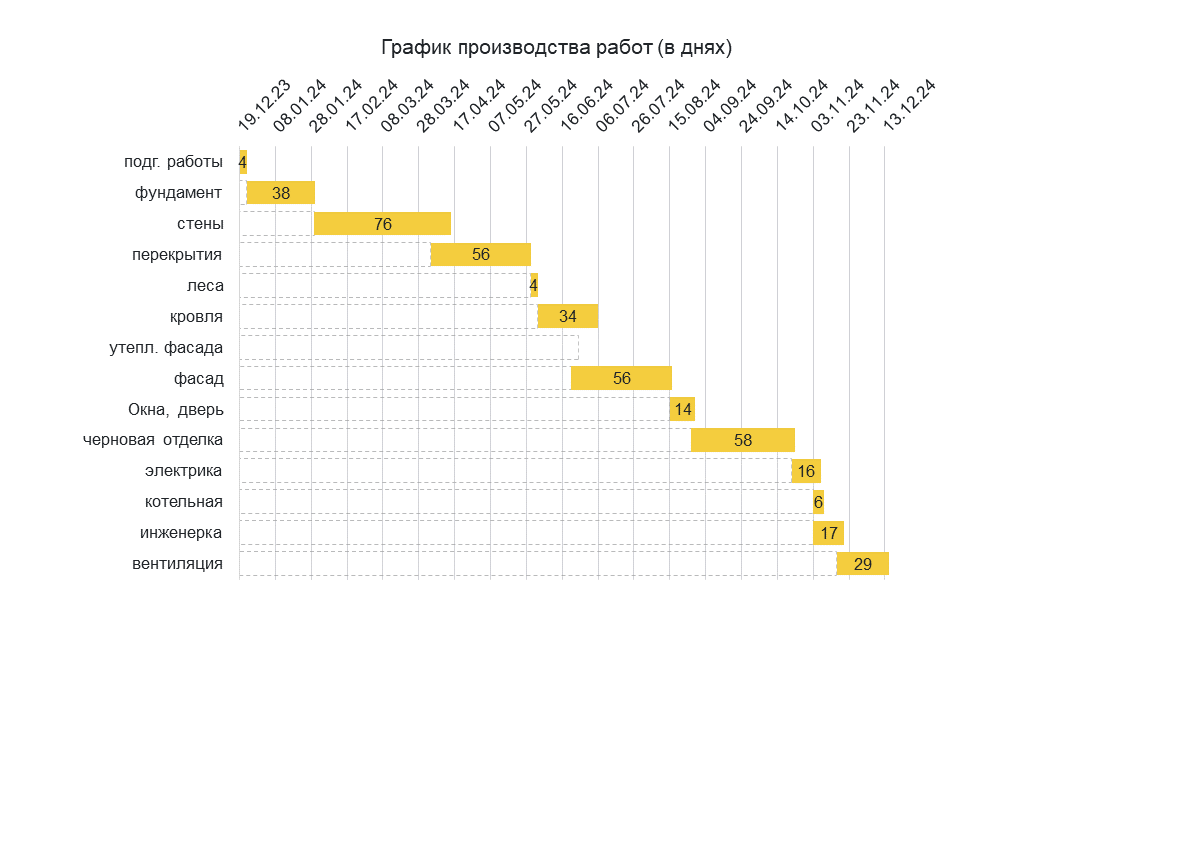

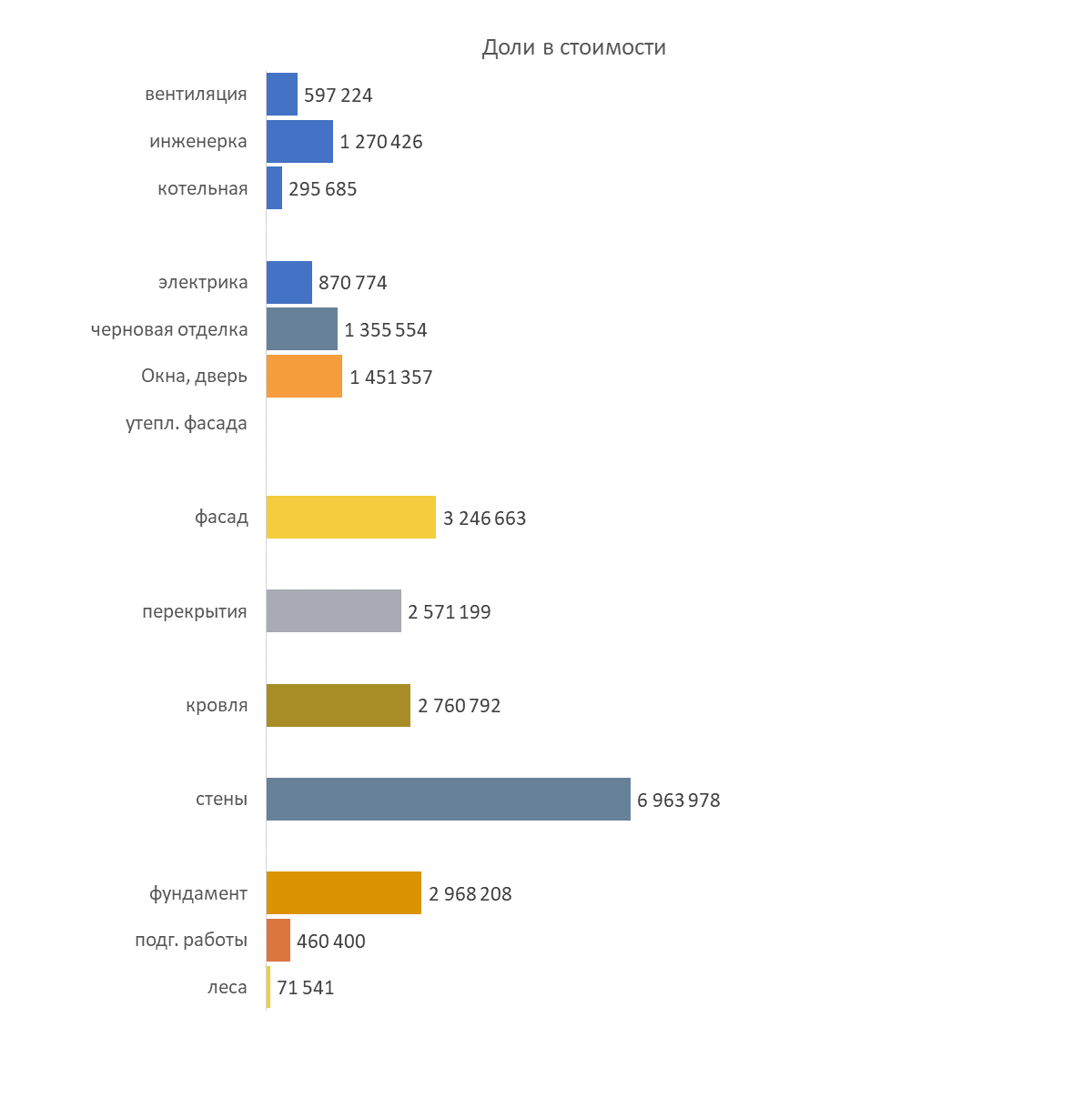

Стоимость строительства дома 290 м2
| Вариант 1 | |
| Коробка дома | 10 380 695 руб. |
| Подготовительные+проект | 0 руб. |
| Фундамент | 2 413 639 руб. |
| Стены | 3 521 850 руб. |
| Перекрытия | 2 076 447 руб. |
| Стропильная система, кровля | 2 368 760 руб. |
| Стоимость за 1 м² | 32 541 руб. |
| Вариант 2 | |
| Тёплый контур | 14 356 388 руб. |
| Подготовительные+проект | 0 руб. |
| Фундамент | 2 413 639 руб. |
| Стены | 3 521 850 руб. |
| Перекрытия | 2 076 447 руб. |
| Стропильная система | 2 368 760 руб. |
| Отделка фасада, леса | 2 568 756 руб. |
| Окна | 1 113 704 руб. |
| Лестница, дверь | 293 233 руб. |
| Стоимость за 1 м² | 45 004 руб. |
| Вариант 3 | |
| Дом с предчистовой отделкой | 17 890 393 руб. |
| Подготовительные+проект | 0 руб. |
| Фундамент | 2 413 639 руб. |
| Стены | 3 521 850 руб. |
| Перекрытия | 2 076 447 руб. |
| Стропильная система, кровля | 2 368 760 руб. |
| Отделка фасада, леса | 2 568 756 руб. |
| Окна | 1 113 704 руб. |
| Черновые отделочные работы | 1 065 626 руб. |
| Котельная, отопление, ГВС, ХВС | 1 129 413 руб. |
| Вентиляция | 543 577 руб. |
| Электрика | 795 389 руб. |
| Лестница, дверь | 293 233 руб. |
| Стоимость за 1 м² | 56 083 руб. |
