Двухэтажный дом из кирпича по проекту Boschetto

Площадь:
205 м2
Спален:
6
Этажность:
2 этажа
Санузлов:
3
Стоимость дома
от 13 975 000 ₽
Что входит в стоимость?
Цена указана за «коробку» дома в тёплом контуре.
Итоговую стоимость уточняйте у менеджеров.

Варианты оплаты

Ипотека

Маткапитал

Кредит

Основные характеристики

Площадь террас и балконов
20 м2
Материал
Кирпич
Стиль
Мансарда
Да
Цоколь
Нет
Детали
Балкон Камин Терраса Панорамные окна Гараж/НавесТеррасаБалконМансарда/Чердак

Вывод характеристик из сметы

Характеристики объекта
Цены и сроки
Отопление
Площадь дома 205 м2
Этажность Дом с мансардным этажом
Терраса Открытая терраса
Площадь террасы 20 м2
Вид топлива Природный магистральный газ
Конструкция стен дома
Длина дома 15 м
Ширина дома 12 м
Материал Porotherm Thermo
Площадь застройки дома 180.5 м2
Высота дома 7.9 м
Отделка фасада Мокрый фасад Планкен
Площадь фасада 231.2 м2
Остекление Рехау термо
Площадь остекления 50.0 м2
Кровля и утепление холодного чердака
Площадь кровли 208.1 м2
Тип стропильной системы крыши 2-х скатная (щипцовая)
Толщина теплоизоляции 250 мм
Фундамент Плита без ростверка
Классификация энергоэффективности дома
Затраты на отопление в самый холодный месяц 4 312 руб.
Норматив электропотребления на освещение и эл.приборы 45 кВт ч/чел в месяц
Стоимость эл-ва 4.3 руб/кВт
Топливо Природный магистральный газ
Теплота на нагрев по хол. пятидневке 11.6 кВт
Средние тепловые потери за сезон 5.9 кВт
Теплота на нагрев ГВС 0.930 кВт
Затраты на отопление зимой 3 321 руб./месяц
КПД котла 92%
Теплотворность топлива с учётом КПД 7 397 ккал/м³
Среднемесячный расход топлива 333.0 м³
Стоимость топлива 7 руб./м³
Среднемесячные затраты на отопление 2 331 руб./месяц
Затраты на освещение и эл. приборы 774 руб./месяц
Нагрузки и воздействия
Расчётная снеговая нагрузка на 1 м² 144 кг/м²
Снеговая нагрузка на кровлю 29 964 кг
Свободная нагрузка 150 кг/м²
Жилая площадь дома 205 м²
Свободная нагрузка на дом 30 750 кг
Итоговая нагрузка от дома 447 863 кг
Площадь опоры фундамента 1 805 404 см²

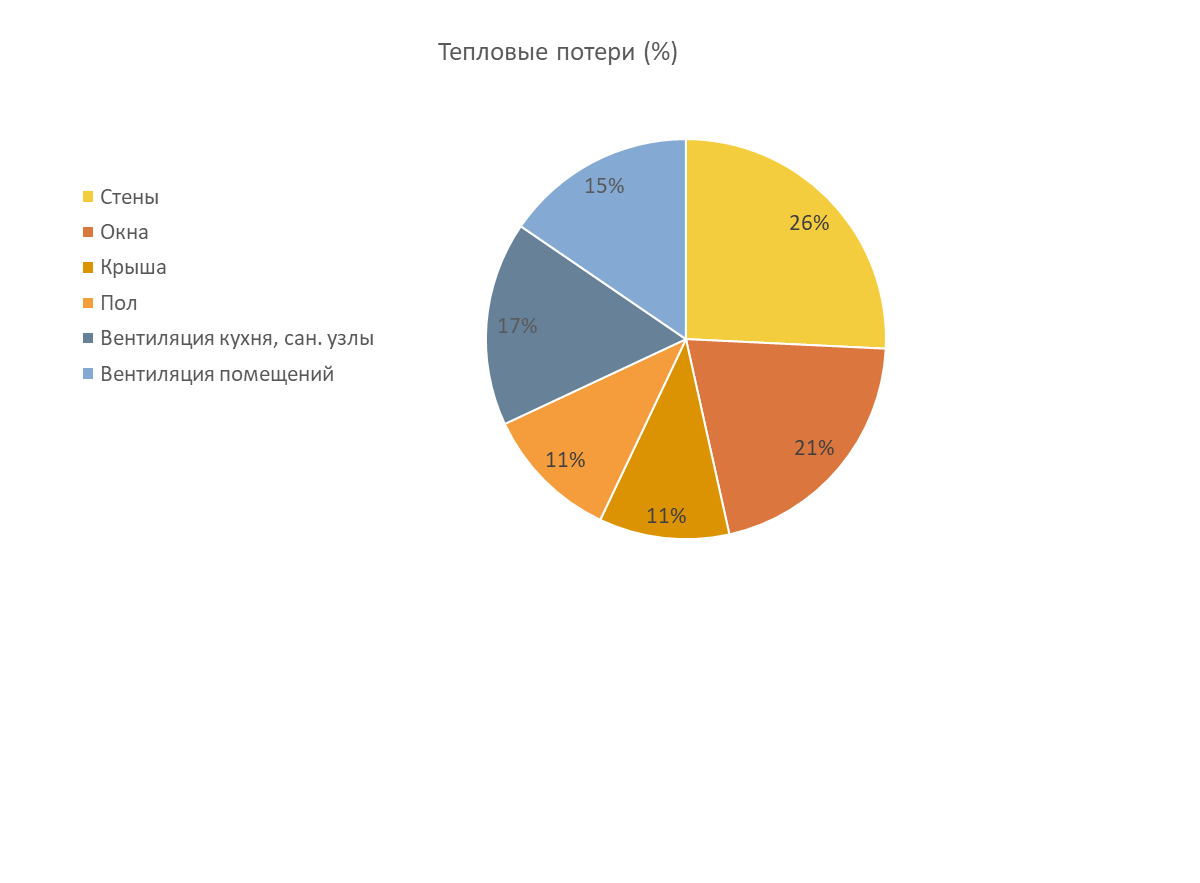

Тепловые потери (%)

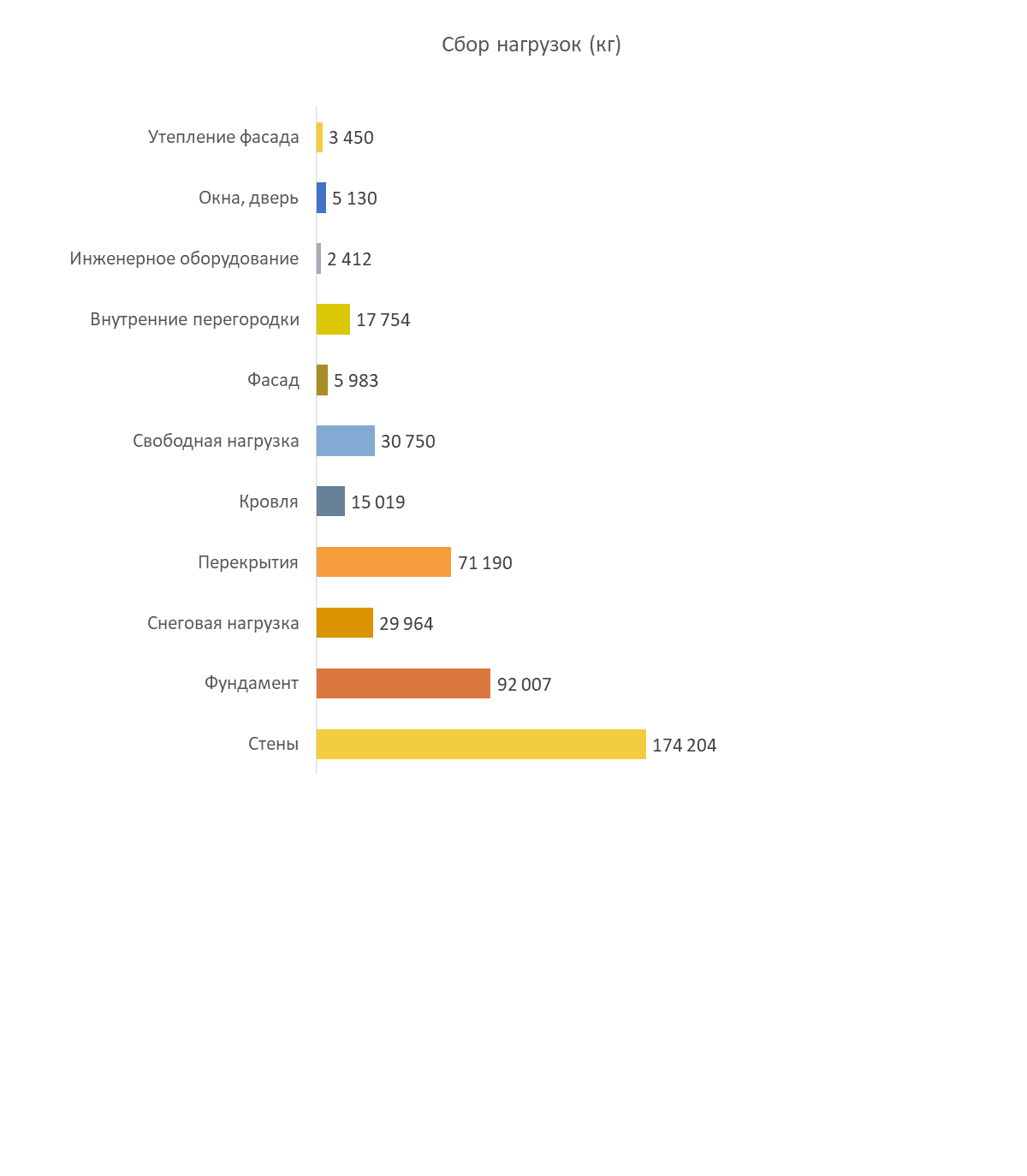

Сбор нагрузок (кг)

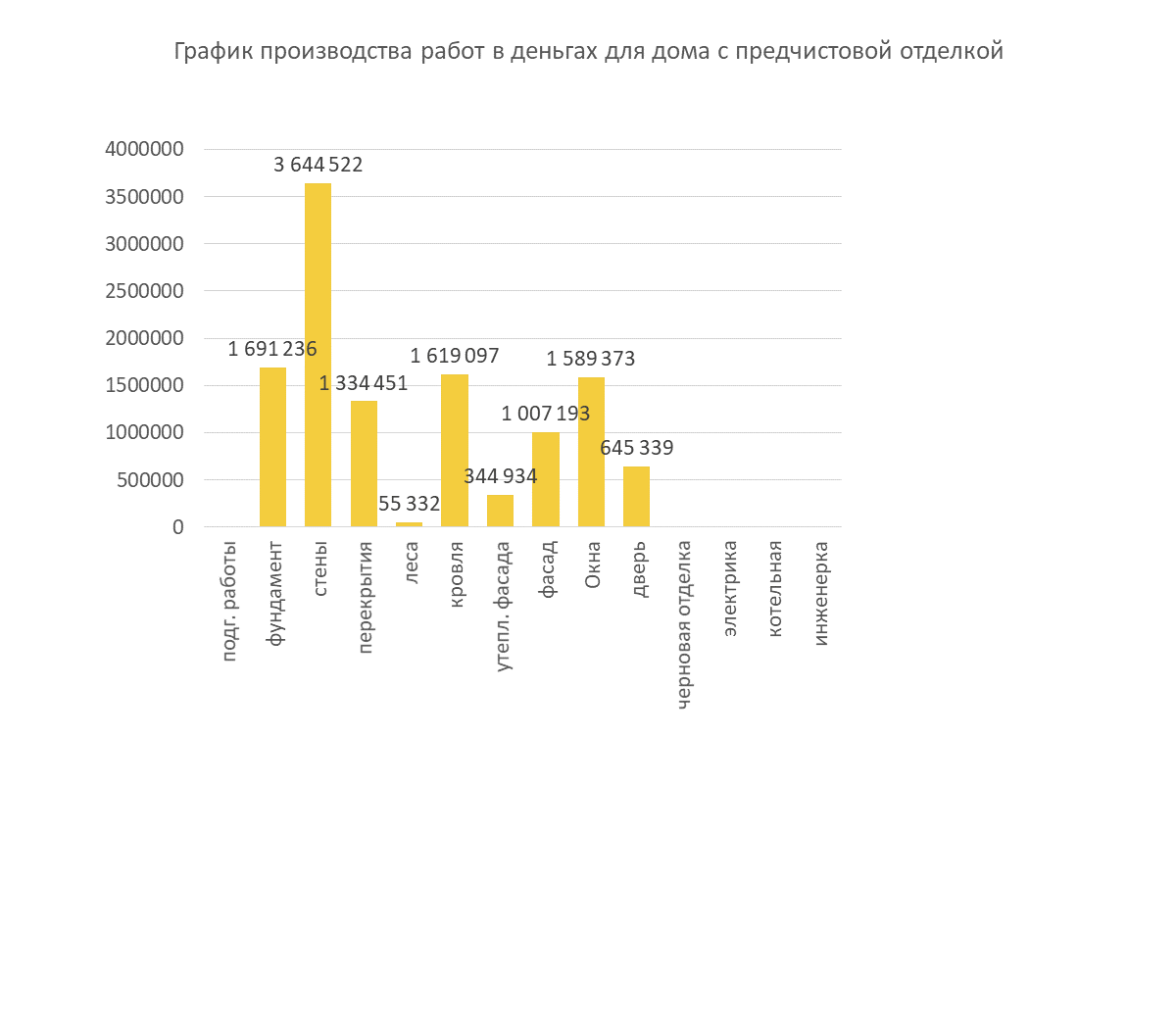

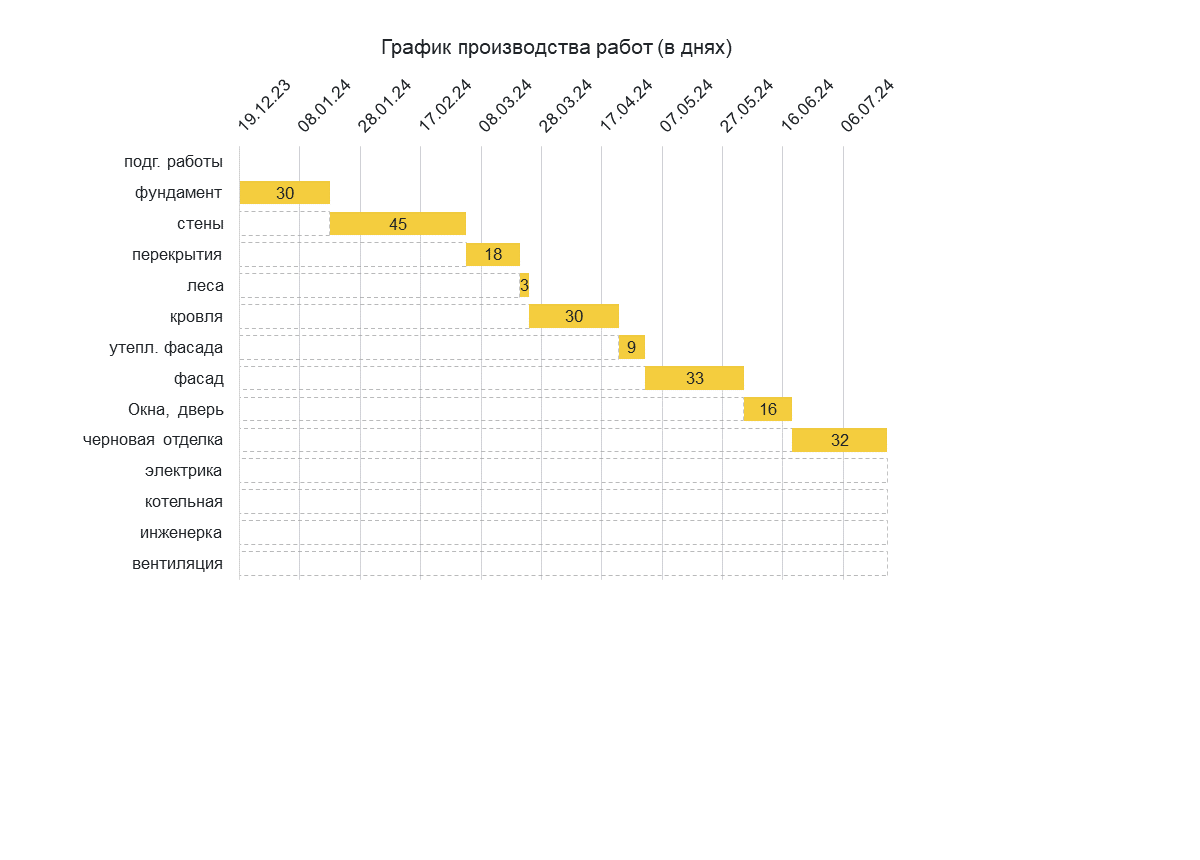

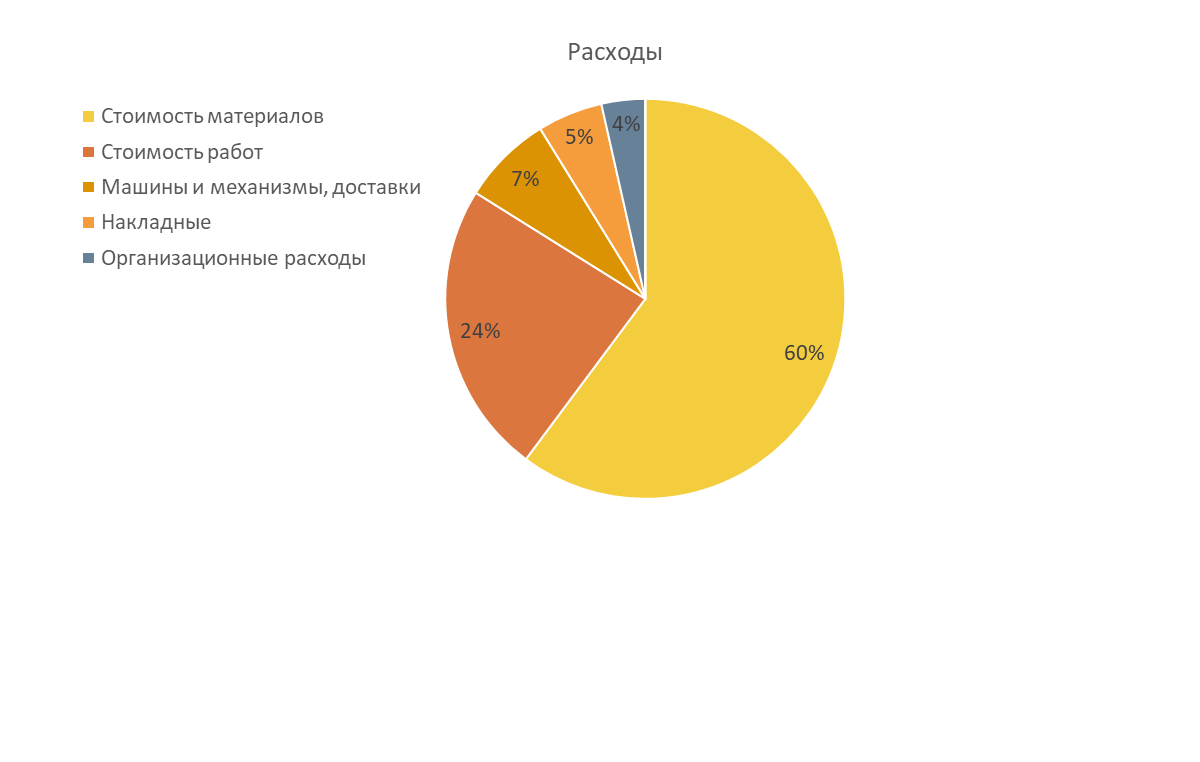

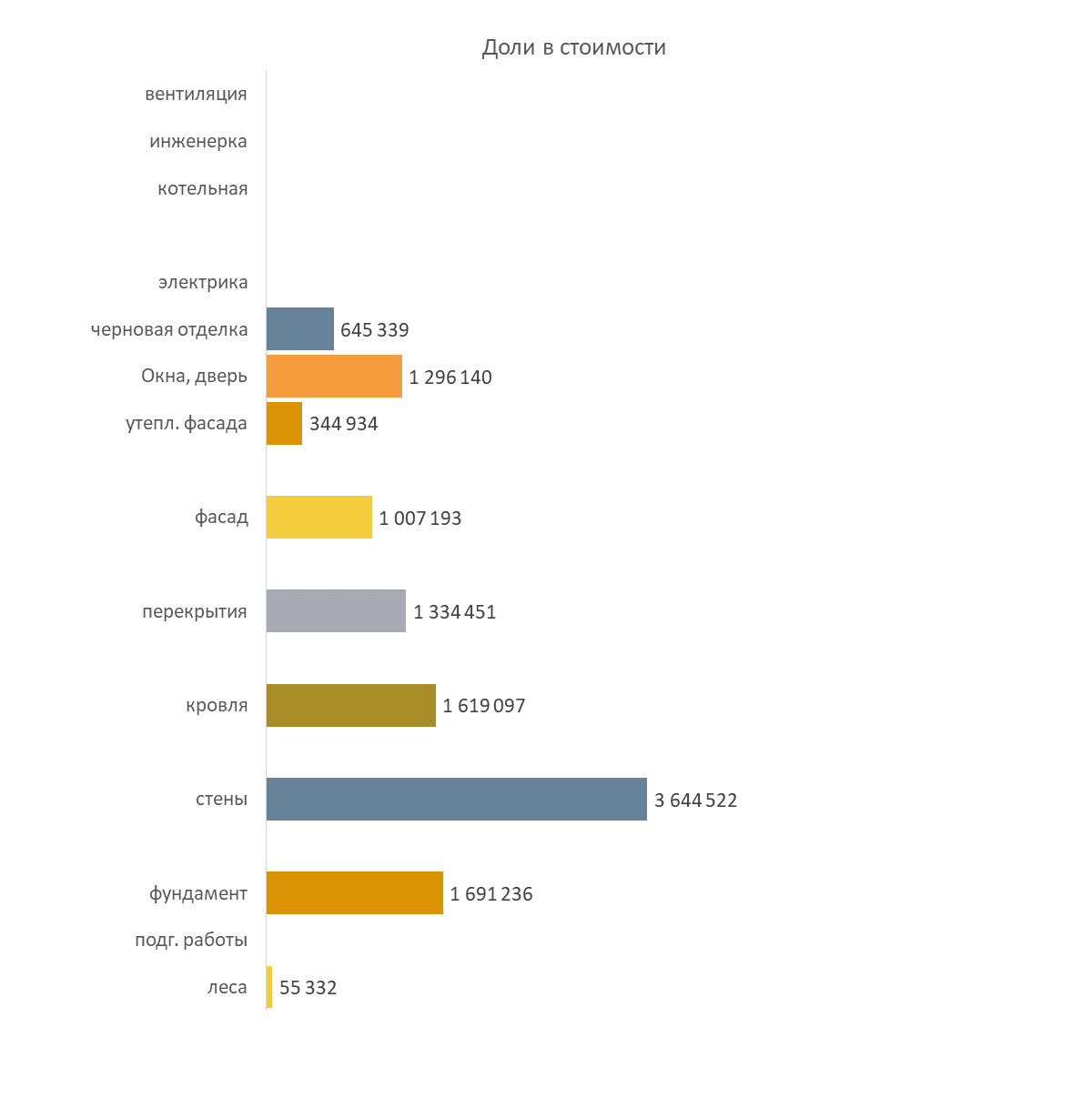

Стоимость строительства дома 205 м2

Вариант 1
Коробка дома 8 289 305 руб.
Подготовительные+проект 0 руб.
Фундамент 1 691 236 руб.
Стены 3 644 522 руб.
Перекрытия 1 334 451 руб.
Стропильная система, кровля 1 619 097 руб.
Стоимость за 1 м² 40 436 руб.
Вариант 2
Тёплый контур 11 286 137 руб.
Подготовительные+проект 0 руб.
Фундамент 1 691 236 руб.
Стены 3 644 522 руб.
Перекрытия 1 334 451 руб.
Стропильная система 1 619 097 руб.
Отделка фасада, леса 1 407 459 руб.
Окна 1 296 140 руб.
Лестница, дверь 293 233 руб.
Стоимость за 1 м² 55 054 руб.
Вариант 3
Дом с предчистовой отделкой 11 931 477 руб.
Подготовительные+проект 0 руб.
Фундамент 1 691 236 руб.
Стены 3 644 522 руб.
Перекрытия 1 334 451 руб.
Стропильная система, кровля 1 619 097 руб.
Отделка фасада, леса 1 407 459 руб.
Окна 1 296 140 руб.
Черновые отделочные работы 645 339 руб.
Котельная, отопление, ГВС, ХВС 0 руб.
Вентиляция 0 руб.
Электрика 0 руб.
Лестница, дверь 293 233 руб.
Стоимость за 1 м² 58 202 руб.
