Одноэтажный дом из кирпича по проекту Prato
Посмотреть дом в других материалах:
Из брусаИз газобетонаПроекты домов из монолита под ключКаркасные
Итоговую стоимость уточняйте у менеджеров.
Варианты оплаты
Ипотека
Маткапитал
Кредит
Вывод характеристик из сметы
| Площадь дома | 170 м2 |
| Этажность | Одноэтажный дом |
| Терраса | Открытая терраса |
| Площадь террасы | 30 м2 |
| Вид топлива | Природный магистральный газ |
| Конструкция стен дома | |
| Длина дома | 16 м |
| Ширина дома | 11 м |
| Материал | POROTHERM |
| Площадь застройки дома | 176.5 м2 |
| Высота дома | 3.8 м |
| Отделка фасада | Мокрый фасад 0 |
| Площадь фасада | 157.4 м2 |
| Остекление | VEKA SOFT LINE 70 мм двухкамерный |
| Площадь остекления | 22.0 м2 |
| Кровля и утепление холодного чердака | |
| Площадь кровли | 176.0 м2 |
| Тип стропильной системы крыши | Плоская кровля Неэксплуатируемая |
| Толщина теплоизоляции | 200 мм |
| Фундамент | Плита без ростверка |
| Классификация энергоэффективности дома | |
| Затраты на отопление в самый холодный месяц | 4 089 руб. |
| Норматив электропотребления на освещение и эл.приборы | 45 кВт ч/чел в месяц |
| Стоимость эл-ва | 4.3 руб/кВт |
| Топливо | Природный магистральный газ |
| Теплота на нагрев по хол. пятидневке | 10.9 кВт |
| Средние тепловые потери за сезон | 5.5 кВт |
| Теплота на нагрев ГВС | 0.930 кВт |
| Затраты на отопление зимой | 3 150 руб./месяц |
| КПД котла | 92% |
| Теплотворность топлива с учётом КПД | 7 397 ккал/м³ |
| Среднемесячный расход топлива | 315.8 м³ |
| Стоимость топлива | 7 руб./м³ |
| Среднемесячные затраты на отопление | 2 211 руб./месяц |
| Затраты на освещение и эл. приборы | 774 руб./месяц |
| Нагрузки и воздействия | |
| Расчётная снеговая нагрузка на 1 м² | 180 кг/м² |
| Снеговая нагрузка на кровлю | 31 685 кг |
| Свободная нагрузка | 150 кг/м² |
| Жилая площадь дома | 170 м² |
| Свободная нагрузка на дом | 25 500 кг |
| Итоговая нагрузка от дома | 368 223 кг |
| Площадь опоры фундамента | 1 765 404 см² |

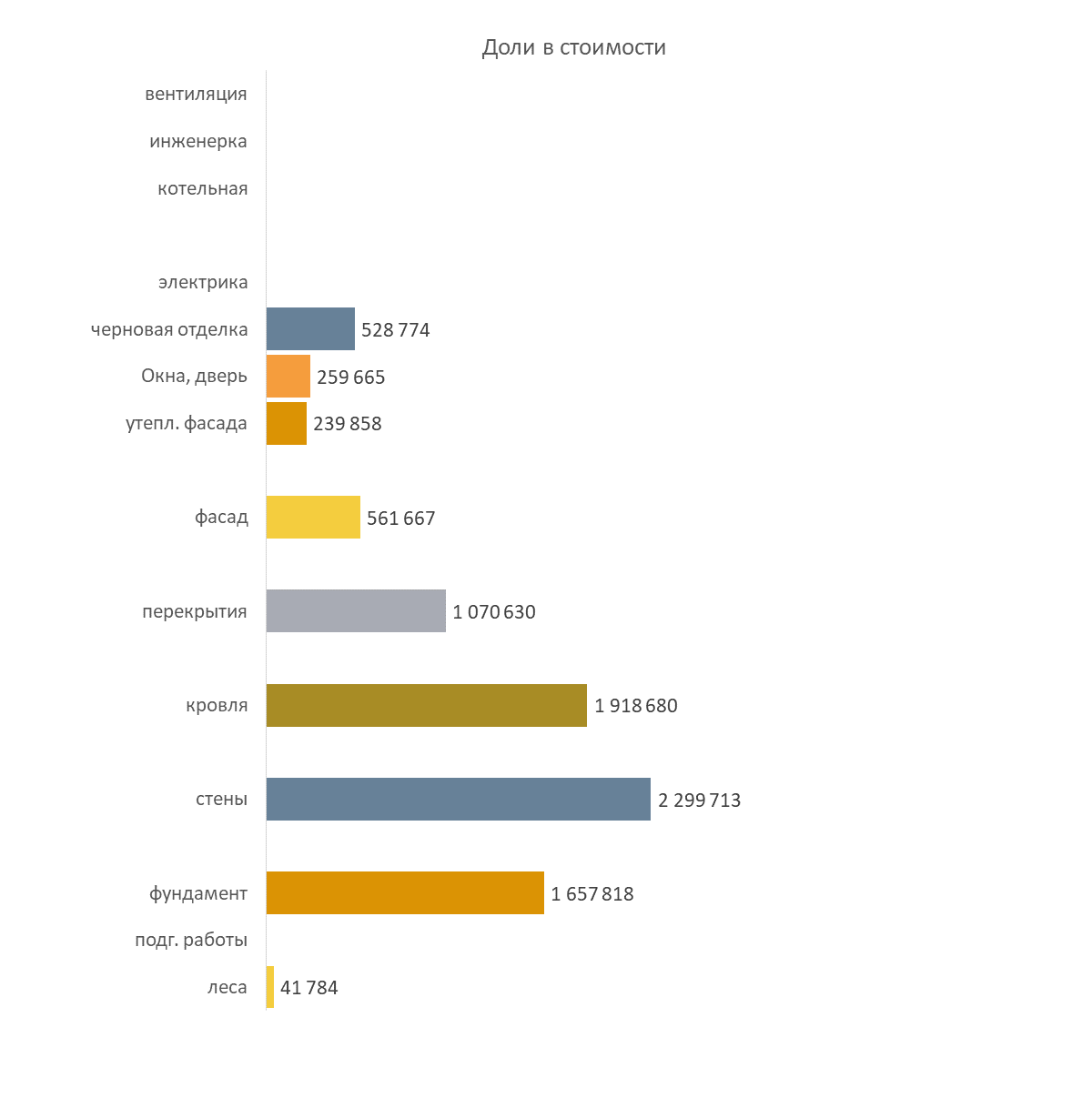

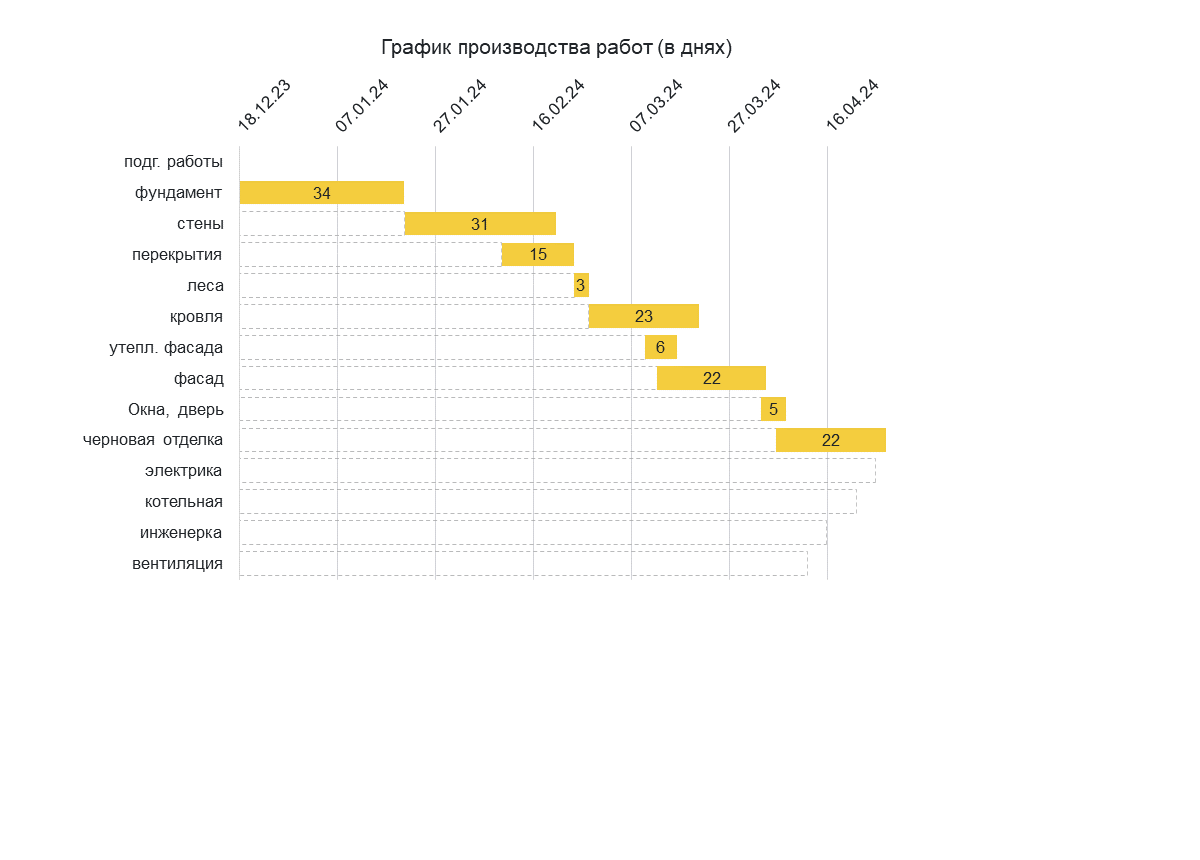

Стоимость строительства дома 170 м2
| Вариант 1 | |
| Коробка дома | 6 946 841 руб. |
| Подготовительные+проект | 0 руб. |
| Фундамент | 1 657 818 руб. |
| Стены | 2 299 713 руб. |
| Перекрытия | 1 070 630 руб. |
| Стропильная система, кровля | 1 918 680 руб. |
| Стоимость за 1 м² | 40 864 руб. |
| Вариант 2 | |
| Тёплый контур | 8 115 295 руб. |
| Подготовительные+проект | 0 руб. |
| Фундамент | 1 657 818 руб. |
| Стены | 2 299 713 руб. |
| Перекрытия | 1 070 630 руб. |
| Стропильная система | 1 918 680 руб. |
| Отделка фасада, леса | 843 308 руб. |
| Окна | 259 665 руб. |
| Лестница, дверь | 65 481 руб. |
| Стоимость за 1 м² | 47 737 руб. |
| Вариант 3 | |

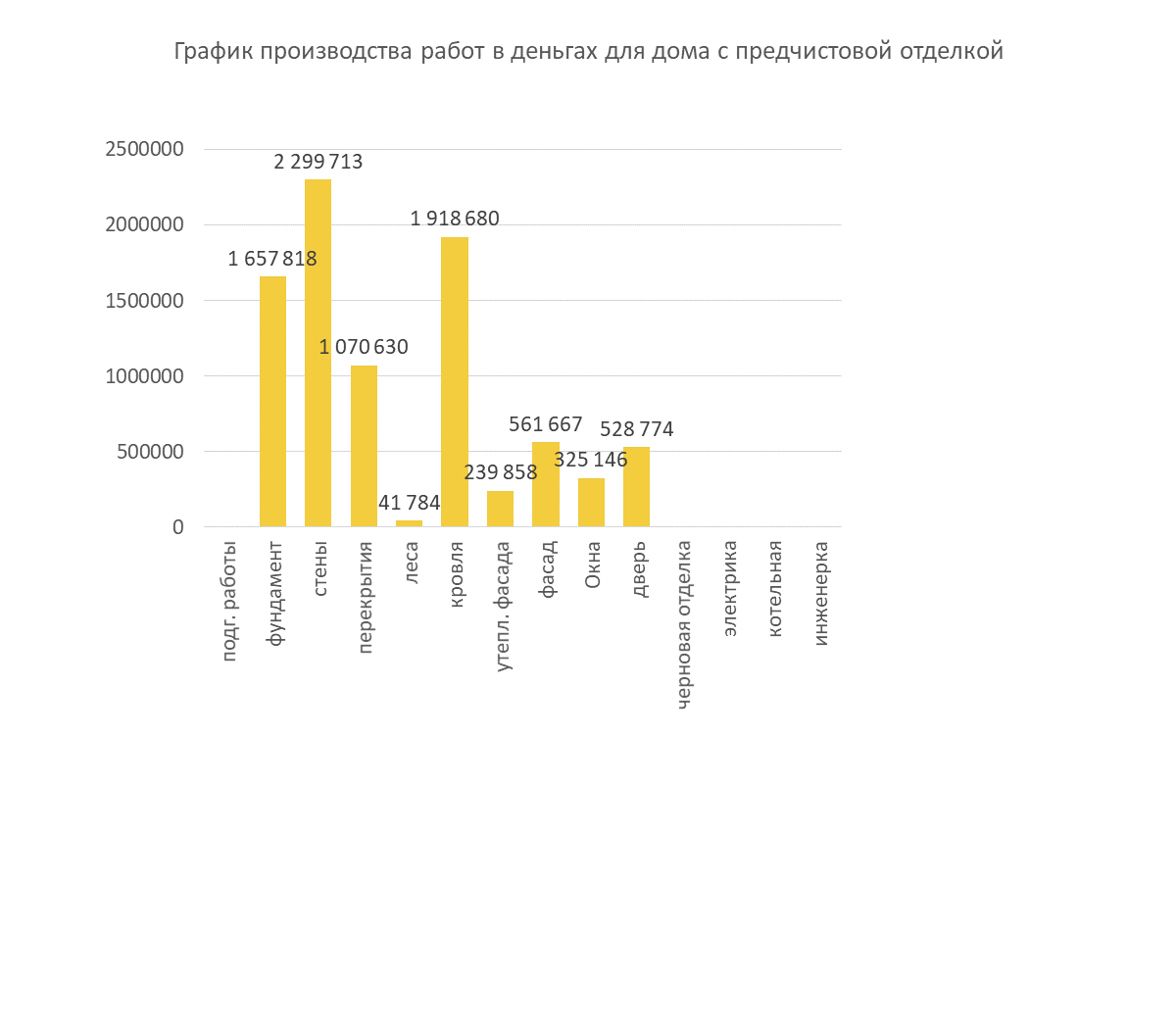

| Дом с предчистовой отделкой | 8 644 069 руб. |
| Подготовительные+проект | 0 руб. |
| Фундамент | 1 657 818 руб. |
| Стены | 2 299 713 руб. |
| Перекрытия | 1 070 630 руб. |
| Стропильная система, кровля | 1 918 680 руб. |
| Отделка фасада, леса | 843 308 руб. |
| Окна | 259 665 руб. |
| Черновые отделочные работы | 528 774 руб. |
| Котельная, отопление, ГВС, ХВС | 0 руб. |
| Вентиляция | 0 руб. |
| Электрика | 0 руб. |
| Лестница, дверь | 65 481 руб. |
| Стоимость за 1 м² | 50 847 руб. |
