Одноэтажный дом из бруса по проекту PILOTA
Посмотреть дом в других материалах:
Из газобетонаСтроительство домов из кирпичаПроекты домов из монолита под ключКаркасные
Итоговую стоимость уточняйте у менеджеров.
Варианты оплаты
Ипотека
Маткапитал
Кредит
Основные характеристики
Вывод характеристик из сметы
| Площадь дома | 136 м2 |
| Этажность | Одноэтажный дом |
| Терраса | Открытая терраса |
| Площадь террасы | 30 м2 |
| Вид топлива | Природный магистральный газ |
| Конструкция стен дома | |
| Длина дома | 15.0 м |
| Ширина дома | 9.0 м |
| Материал | Клееный брус |
| Площадь застройки дома | 135.5 м2 |
| Высота дома | 5.7 м |
| Отделка фасада | Фасадные панели Нет |
| Площадь фасада | 139.9 м2 |
| Остекление | Рехау термо |
| Площадь остекления | 38.0 м2 |
| Кровля и утепление холодного чердака | |
| Площадь кровли | 162.8 м2 |
| Тип стропильной системы крыши | 2-х скатная (щипцовая) |

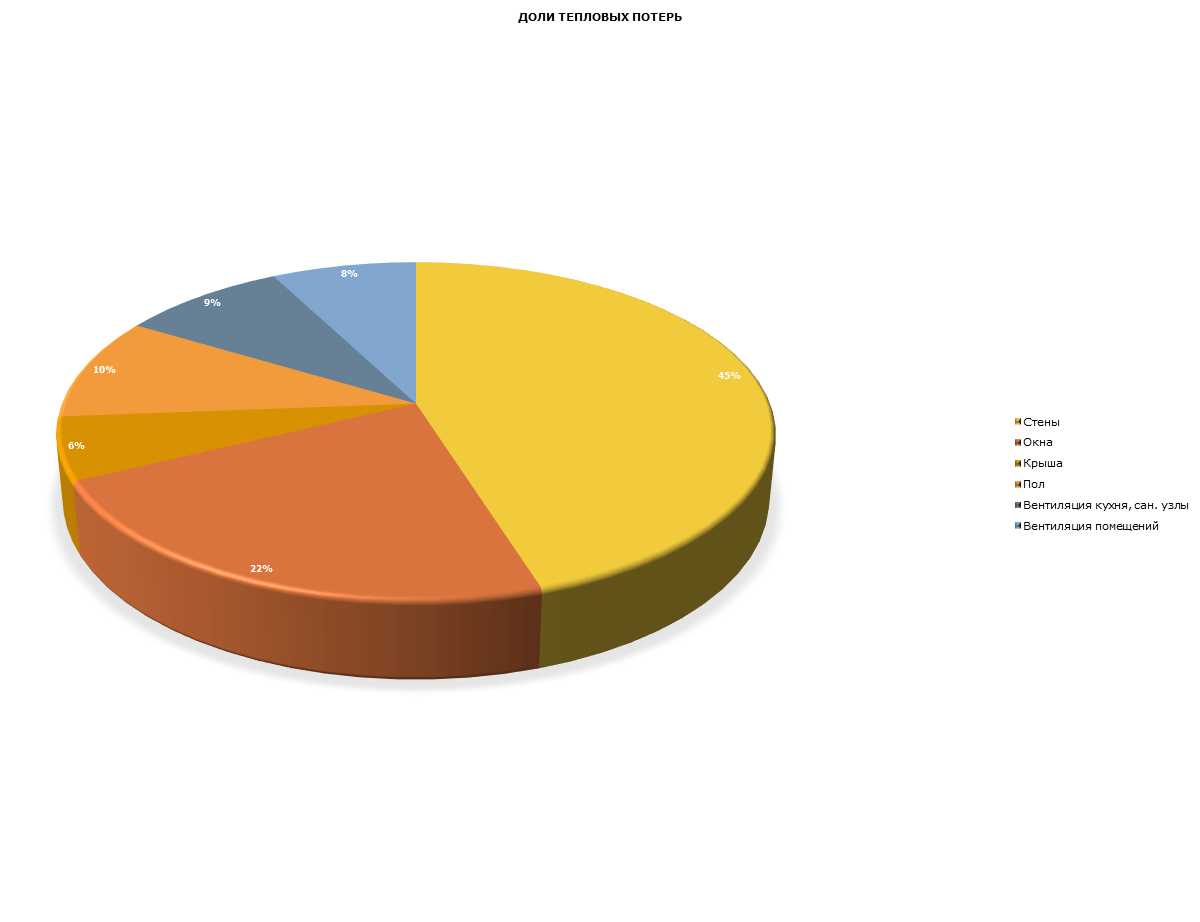

| Толщина теплоизоляции | 250 мм |
| Фундамент | Плита без ростверка |
| Классификация энергоэффективности дома | |
| Затраты на отопление в самый холодный месяц | 4 523 руб. |
| Норматив электропотребления на освещение и эл.приборы | 45 кВт ч/чел в месяц |
| Стоимость эл-ва | 4.3 руб/кВт |
| Топливо | Природный магистральный газ |
| Теплота на нагрев по хол. пятидневке | 12.3 кВт |
| Средние тепловые потери за сезон | 6.2 кВт |
| Теплота на нагрев ГВС | 0.930 кВт |
| Затраты на отопление зимой | 3 484 руб./месяц |
| КПД котла | 92% |
| Теплотворность топлива с учётом КПД | 7 397 ккал/м³ |
| Среднемесячный расход топлива | 349.2 м³ |
| Стоимость топлива | 7 руб./м³ |
| Среднемесячные затраты на отопление | 2 445 руб./месяц |
| Затраты на освещение и эл. приборы | 774 руб./месяц |
| Нагрузки и воздействия | |
| Расчётная снеговая нагрузка на 1 м² | 144 кг/м² |
| Снеговая нагрузка на кровлю | 23 440 кг |
| Свободная нагрузка | 150 кг/м² |
| Жилая площадь дома | 136 м² |
| Свободная нагрузка на дом | 20 400 кг |
| Итоговая нагрузка от дома | 164 895 кг |
| Площадь опоры фундамента | 1 354 804 см² |

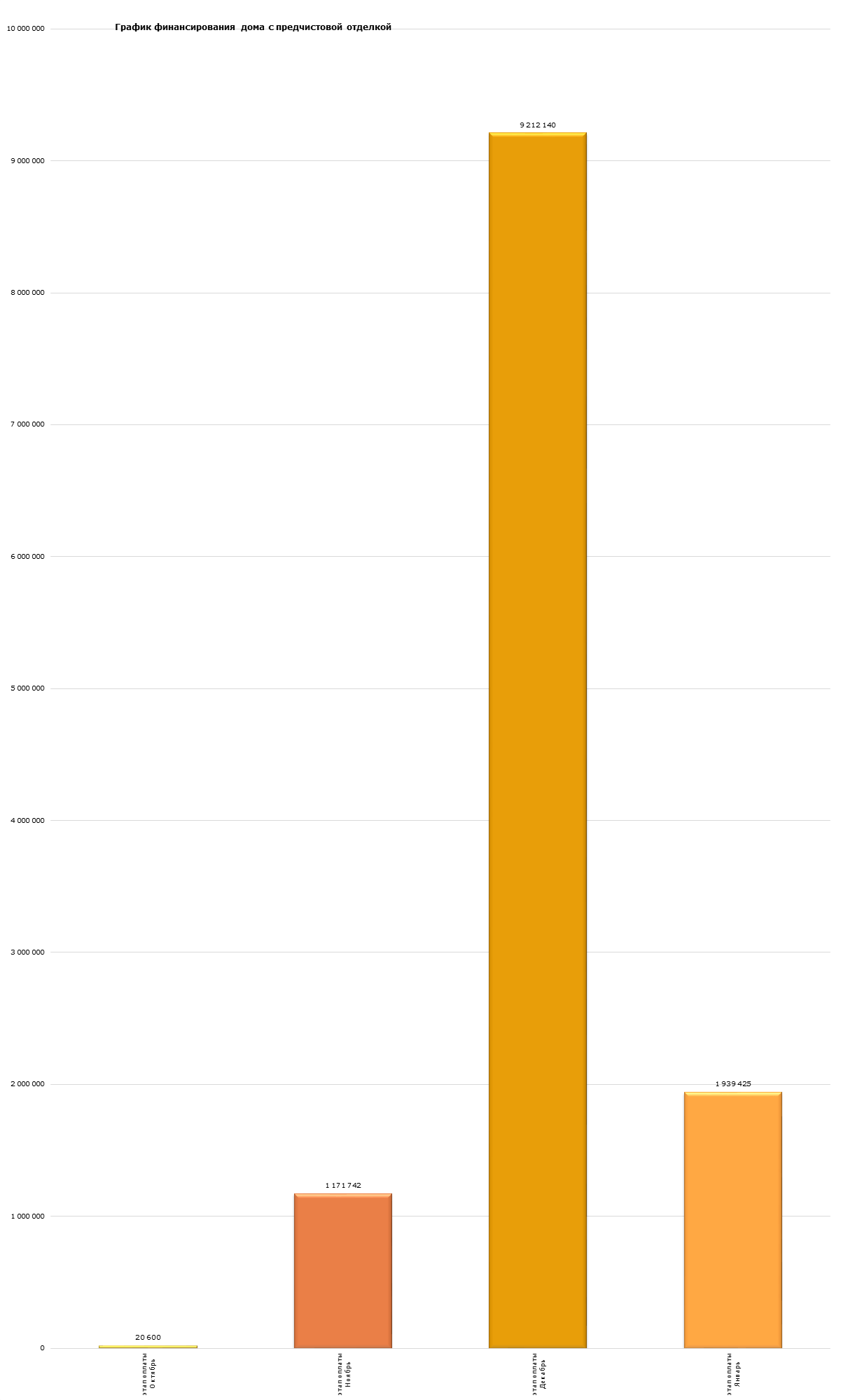

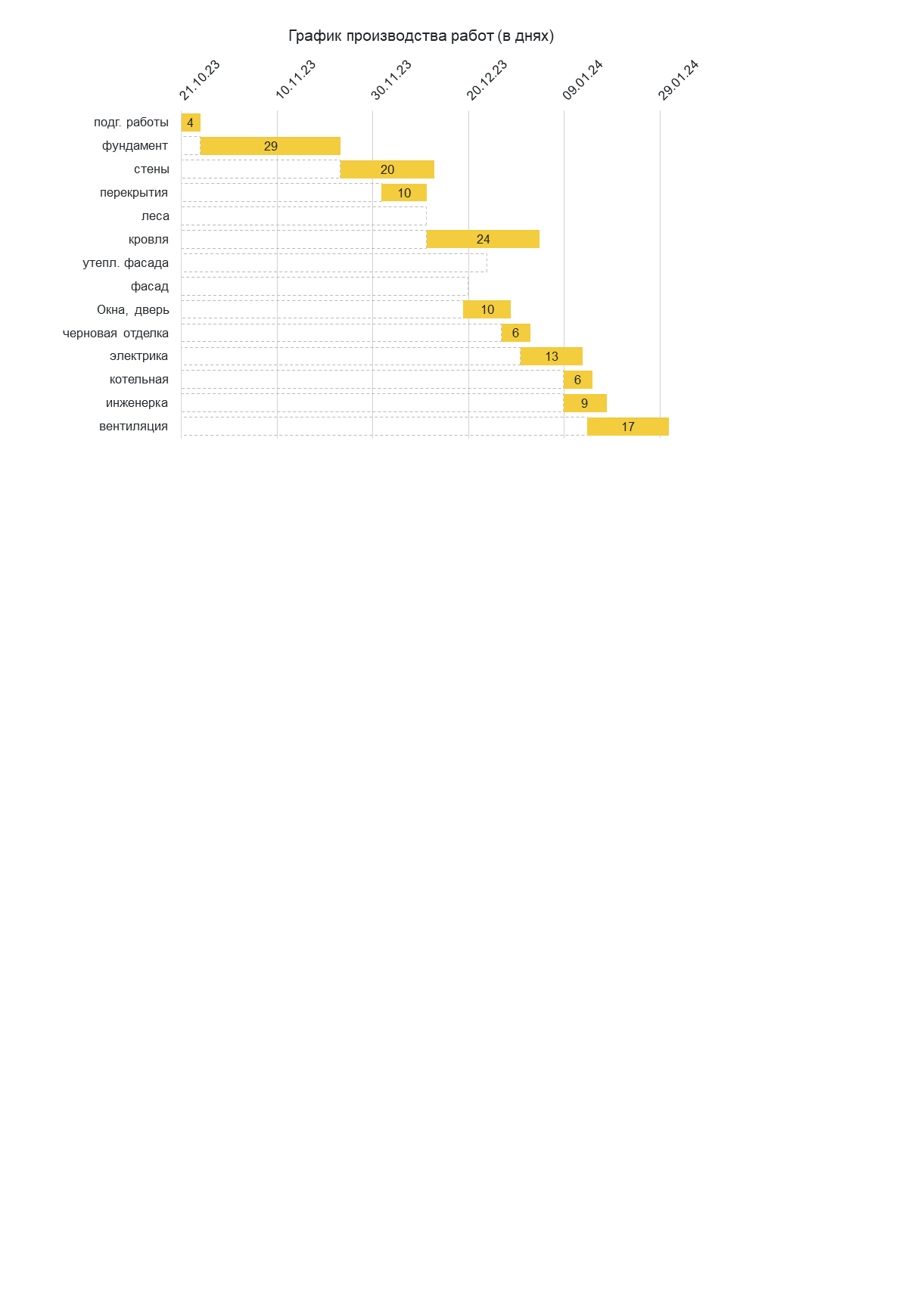

Стоимость строительства дома 136 м2
| Вариант 1 | |
| Коробка дома | 5 963 949 руб. |
| Подготовительные+проект | 0 руб. |
| Фундамент | 1 324 429 руб. |
| Стены | 2 429 461 руб. |
| Перекрытия | 497 318 руб. |
| Стропильная система, кровля | 1 712 741 руб. |
| Стоимость за 1 м² | 43 853 руб. |
| Вариант 2 | |
| Тёплый контур | 7 091 084 руб. |
| Подготовительные+проект | 0 руб. |
| Фундамент | 1 324 429 руб. |
| Стены | 2 429 461 руб. |
| Перекрытия | 497 318 руб. |
| Стропильная система | 1 712 741 руб. |
| Отделка фасада, леса | 76 587 руб. |
| Окна | 985 066 руб. |
| Лестница, дверь | 65 481 руб. |
| Стоимость за 1 м² | 52 140 руб. |
| Вариант 3 | |
| Дом с предчистовой отделкой | 7 929 743 руб. |
| Подготовительные+проект | 0 руб. |
| Фундамент | 1 324 429 руб. |
| Стены | 2 429 461 руб. |
| Перекрытия | 497 318 руб. |
| Стропильная система, кровля | 1 712 741 руб. |
| Отделка фасада, леса | 76 587 руб. |
| Окна | 985 066 руб. |
| Черновые отделочные работы | 838 660 руб. |
| Котельная, отопление, ГВС, ХВС | 0 руб. |
| Вентиляция | 0 руб. |
| Электрика | 0 руб. |
| Лестница, дверь | 65 481 руб. |
| Стоимость за 1 м² | 58 307 руб. |
