Двухэтажный дом из кирпича по проекту Terra
Посмотреть дом в других материалах:
Из брусаИз газобетонаПроекты домов из монолита под ключКаркасные
Итоговую стоимость уточняйте у менеджеров.
Варианты оплаты
Ипотека
Маткапитал
Кредит
Основные характеристики
Вывод характеристик из сметы
| Площадь дома | 180 м2 |
| Этажность | Двухэтажный дом |
| Терраса | Открытая терраса |
| Площадь террасы | 20 м2 |
| Вид топлива | Природный магистральный газ |
| Конструкция стен дома | |
| Длина дома | 9 м |
| Ширина дома | 10 м |
| Материал | ЛСР |
| Площадь застройки дома | 90.4 м2 |
| Высота дома | 8.1 м |
| Отделка фасада | Мокрый фасад 0 |
| Площадь фасада | 126.8 м2 |
| Остекление | VEKA SOFT LINE 70 мм двухкамерный |
| Площадь остекления | 56.3 м2 |
| Кровля и утепление холодного чердака | |
| Площадь кровли | 121.6 м2 |
| Тип стропильной системы крыши | 4-х скатная (вальмовая) |
| Толщина теплоизоляции | 250 мм |
| Фундамент | Плита без ростверка |
| Классификация энергоэффективности дома | |
| Затраты на отопление в самый холодный месяц | 4 626 руб. |
| Норматив электропотребления на освещение и эл.приборы | 45 кВт ч/чел в месяц |
| Стоимость эл-ва | 4.3 руб/кВт |
| Топливо | Природный магистральный газ |

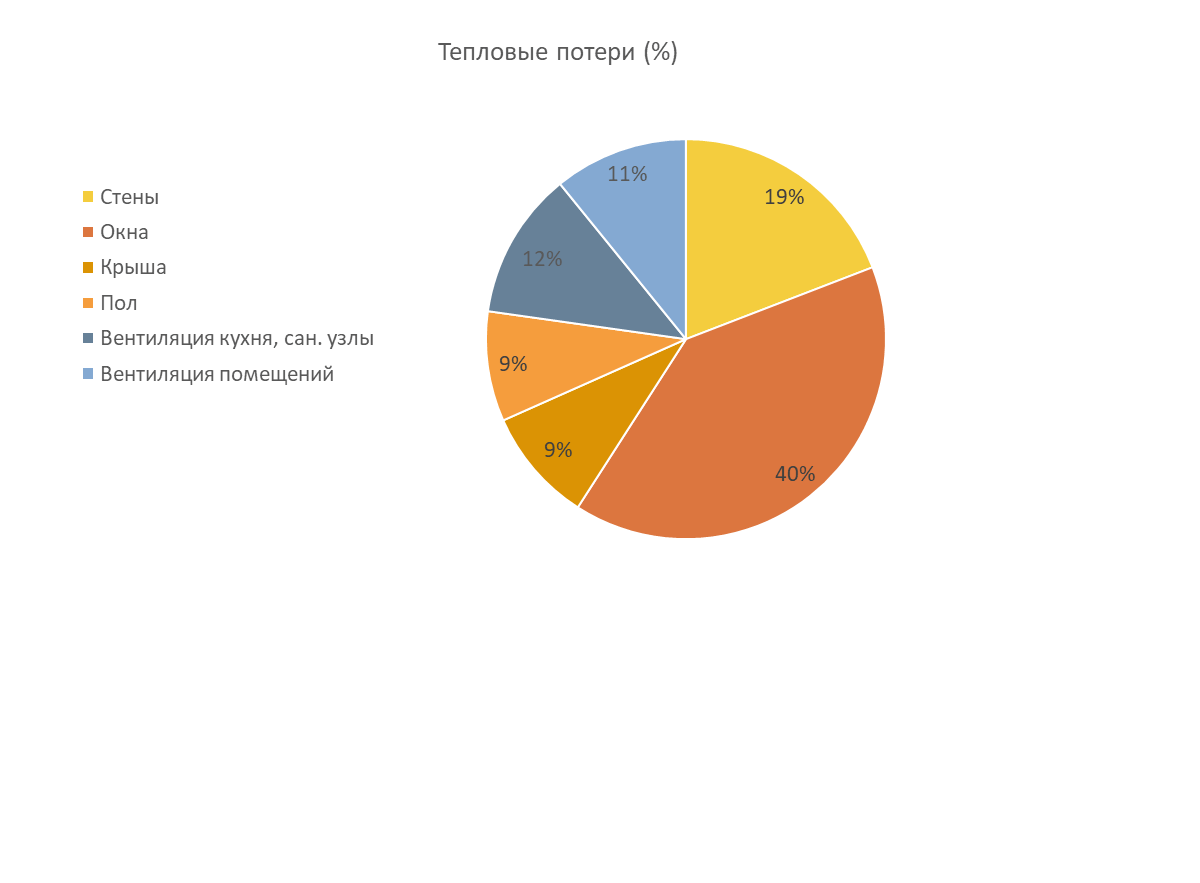

| Теплота на нагрев по хол. пятидневке | 12.6 кВт |
| Средние тепловые потери за сезон | 6.4 кВт |
| Теплота на нагрев ГВС | 0.930 кВт |
| Затраты на отопление зимой | 3 563 руб./месяц |
| КПД котла | 92% |
| Теплотворность топлива с учётом КПД | 7 397 ккал/м³ |
| Среднемесячный расход топлива | 357.2 м³ |
| Стоимость топлива | 7 руб./м³ |
| Среднемесячные затраты на отопление | 2 500 руб./месяц |
| Затраты на освещение и эл. приборы | 774 руб./месяц |

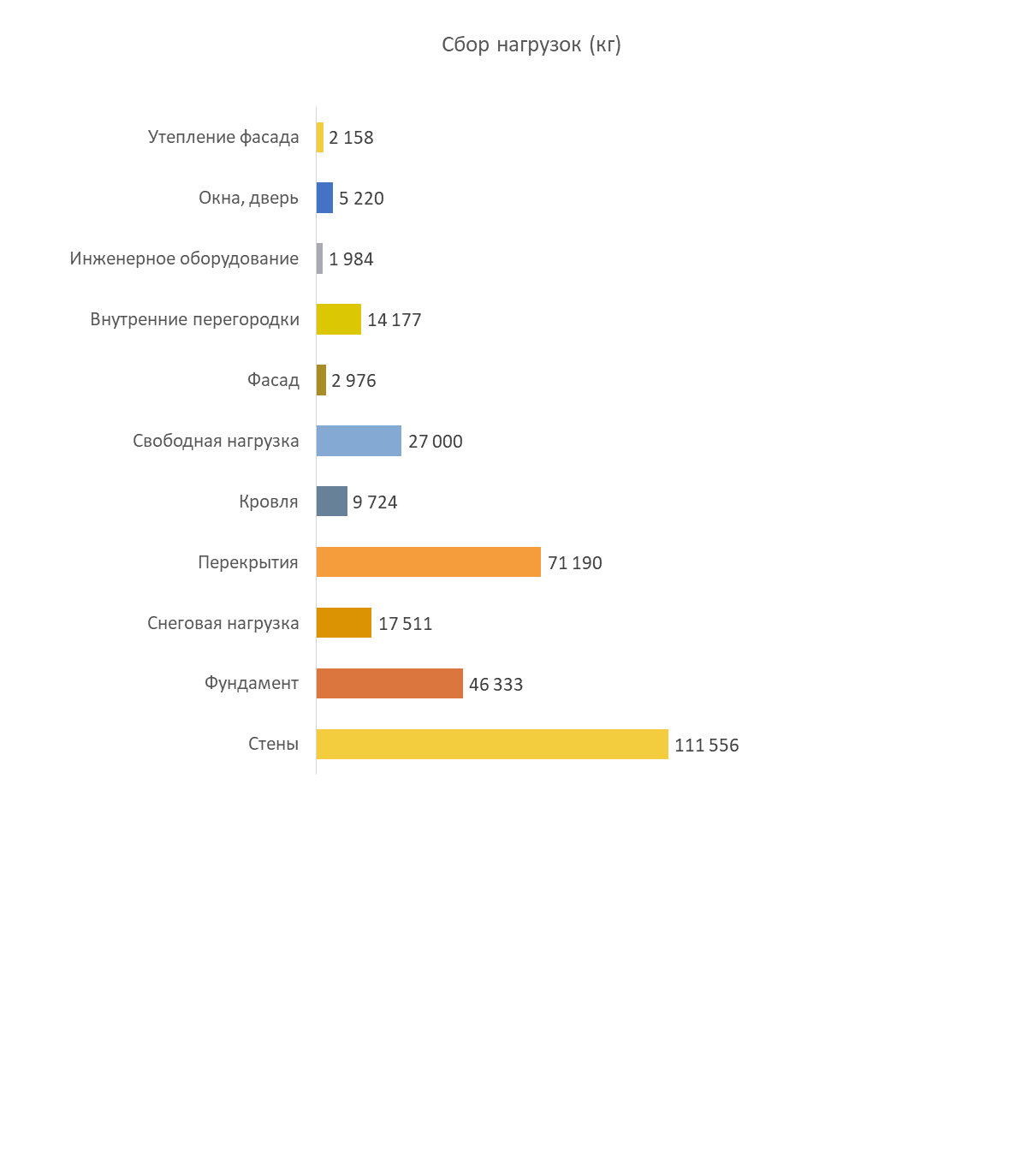

| Нагрузки и воздействия | |
| Расчётная снеговая нагрузка на 1 м² | 144 кг/м² |
| Снеговая нагрузка на кровлю | 17 511 кг |
| Свободная нагрузка | 150 кг/м² |
| Жилая площадь дома | 180 м² |
| Свободная нагрузка на дом | 27 000 кг |
| Итоговая нагрузка от дома | 309 828 кг |
| Площадь опоры фундамента | 903 804 см² |

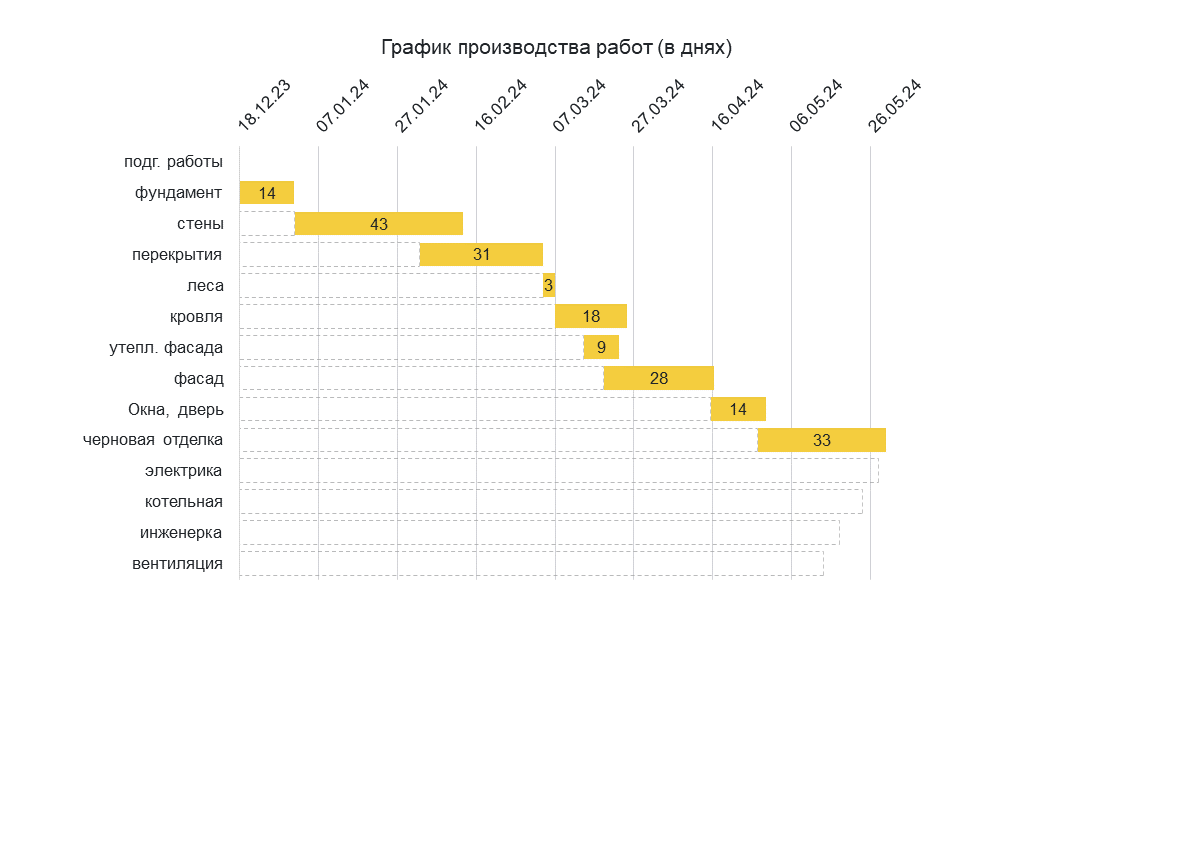

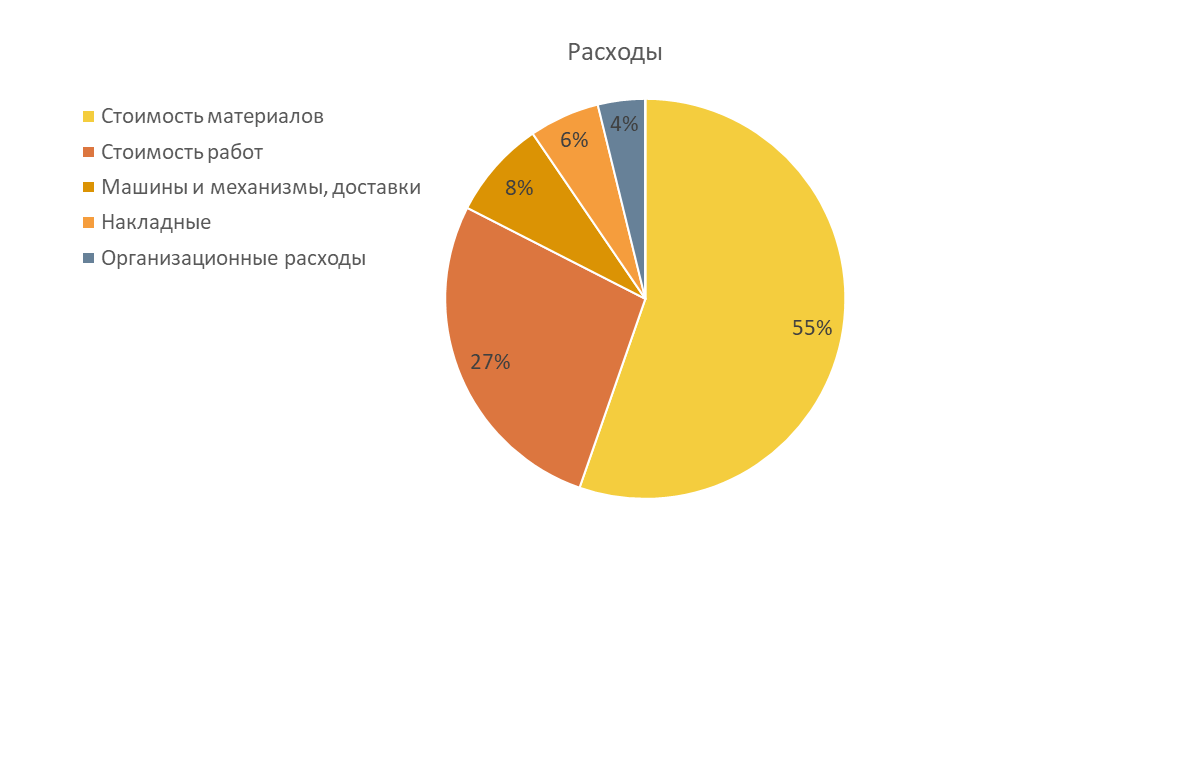

Стоимость строительства дома 180 м2
| Вариант 1 | |
| Коробка дома | 5 195 857 руб. |
| Подготовительные+проект | 0 руб. |
| Фундамент | 921 884 руб. |
| Стены | 1 837 001 руб. |
| Перекрытия | 1 394 444 руб. |
| Стропильная система, кровля | 1 042 528 руб. |
| Стоимость за 1 м² | 28 866 руб. |
| Вариант 2 | |
| Тёплый контур | 7 070 446 руб. |
| Подготовительные+проект | 0 руб. |
| Фундамент | 921 884 руб. |
| Стены | 1 837 001 руб. |
| Перекрытия | 1 394 444 руб. |
| Стропильная система | 1 042 528 руб. |
| Отделка фасада, леса | 916 438 руб. |
| Окна | 664 919 руб. |
| Лестница, дверь | 293 233 руб. |
| Стоимость за 1 м² | 39 280 руб. |
| Вариант 3 | |

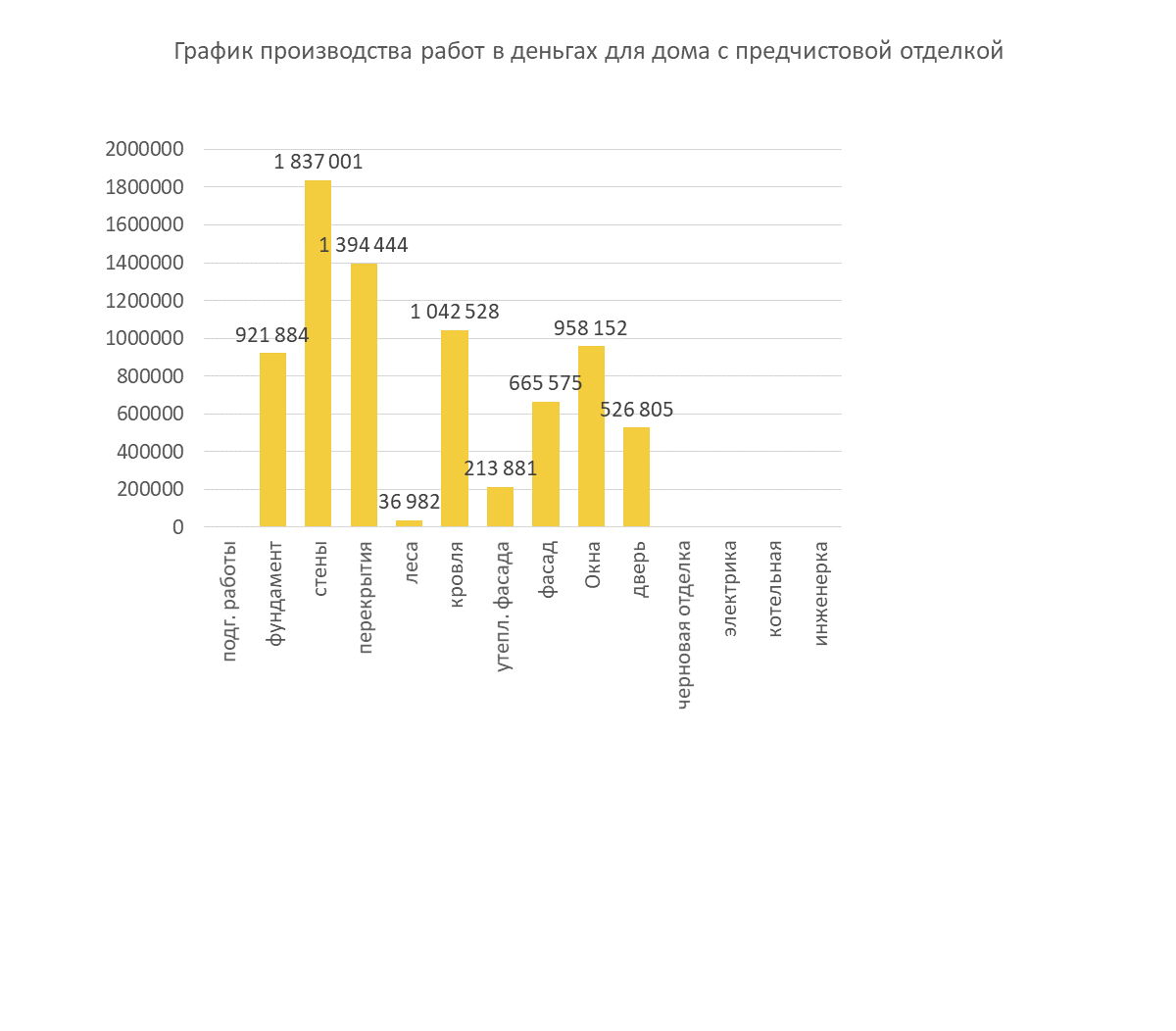

| Дом с предчистовой отделкой | 7 597 251 руб. |
| Подготовительные+проект | 0 руб. |
| Фундамент | 921 884 руб. |
| Стены | 1 837 001 руб. |
| Перекрытия | 1 394 444 руб. |
| Стропильная система, кровля | 1 042 528 руб. |
| Отделка фасада, леса | 916 438 руб. |
| Окна | 664 919 руб. |
| Черновые отделочные работы | 526 805 руб. |
| Котельная, отопление, ГВС, ХВС | 0 руб. |
| Вентиляция | 0 руб. |
| Электрика | 0 руб. |
| Лестница, дверь | 293 233 руб. |
| Стоимость за 1 м² | 42 207 руб. |
